Когда снимать опалубку после заливки бетона | Строительная компания «Наш дом» в Саранске
Заливка фундамента под дом – в прямом смысле основа строительства. Фундамент здания несет на себе намного большую нагрузку, нежели перекрытия и стены, поэтому и требования, предъявляемые к качеству опалубки, будут гораздо выше. Материалы для ее изготовления должны выбираться самые прочные, удовлетворяющие последним строительным стандартам.Фундаментная опалубка конструируется из металлических труб повышенной прочности и фанерных щитов. Ведь именно на опалубочные щиты приходится наибольшая нагрузка при заливке бетона. Если сборка щитов проведена с соблюдением всех норм и правил, то бетон, залитый в опалубку, не даст трещин, не произойдет его деформация. Однако строительство домов нередко ставит вопрос: когда снимать опалубку после заливки бетона? Однозначного ответа на этот вопрос нет. СНиП рекомендует производить распалубку фундамента по истечении 28 дней после окончательного набора бетоном прочности.
- от состава раствора, залитого в фундамент. По сути строительный раствор представляет собой сложную многокомпонентную минеральную смесь, и каждая ее составляющая придает заливаемому фундаменту определенные характеристики. К примеру, благодаря входящему в состав смесей для заливки фундамента силикату кальция ускоряется набор раствором прочности, причем с годами фундамент становится только крепче. В то же время алюминат кальция действует в качестве катализатора физико-химических реакций, протекающих в растворе.
- от состава наполнителя. Широко распространена практика заливки фундамента с использованием в основе щебенки и опоки, лакуны засыпают керамзитом и вся эта смесь заливается бетонным раствором. Скорость набора проектной прочности композитными фундаментами повышается в несколько раз.
- от температуры окружающей среды. При высоких температурах созревает бетон быстрее.
Допустим, если окружающий воздух прогревается до +30 ºС, фундамент успеет затвердеть на 80% на пятые сутки. При 3 градусах тепла этот процесс займет не менее 28 дней. При этом снятие опалубки после заливки бетона не рекомендуется производить до того, как фундамент застынет на 50%. А начинать строительство можно только по достижении бетоном прочности от 80% и выше. При этом срок созревания бетона необходимо рассчитывать с учетом среднесуточной температуры.
- от соблюдения технологических требований к выдержке залитого фундамента.

- при проведении распалубки вышки-туры и опорные стойки демонтируются в последнюю очередь, так как на них держатся ;
- производится снятие проволоки-стяжки и скрепляющих болтов, затем разъединяются стойки и щиты.
- демонтирование конструктивных элементов опалубки требуется производить «сверху вниз», то есть от верхних частей опалубки к нижним.
- сначала открепляются ребра жесткости, следом щиты опалубки отделяются от бетона, при этом необходимо не допустить повреждения самой опалубки и готового фундамента.
Через сколько можно снимать опалубку после заливки бетона?
Если снять опалубку, пока бетон не набрал нужной прочности, то это может привести к деформации строительных конструкций. Именно поэтому для многих частных застройщиков актуальна дилемма, через сколько можно снимать опалубку после заливки бетона. Согласно СН это делается, когда бетон наберёт семьдесят процентов прочности, но измерять этот параметр частному застройщику невозможно. Именно поэтому ориентируются на температуру воздуха и время.
Нормативы на снятие опалубки
То, когда снимать опалубку после заливки бетона, чётко оговорено в СП и СНиП:
- Решая, когда можно снимать опалубку, не учитывают предназначение и категорию здания или сооружения.
- При заливке раствора на буте или керамзитовой основе сроки снятия опалубки при бетонировании определяются по достижению раствором не менее половины прочности от нормируемого показателя.
При этом предельная нагрузка на основание не более 3,5 МПа.
- В строительных нормативах Германии снятие опалубки с перекрытия и других несущих конструкций разрешается через трое суток после трамбовки раствора.
Факторы, влияющие на показатель прочности
- Время застывания бетона в опалубке зависит от состава раствора. Так, силикат кальция и алюминат кальция в составе бетона ускоряют процесс его застывания.
- При определённых температурных условиях срок снятия опалубки с фундамента и других конструкций может меняться. Чем выше температурные показатели воздуха, тем скорее созревает бетонный раствор. Так, при температуре внешней среды +30°С бетонная масса наберёт 80 % от нормируемой прочности за 5 дней. А при показателях не выше +3°С опалубочные щиты можно демонтировать через 28 дней. Решая, когда можно снимать опалубку при бетонировании, учитывают среднесуточные температурные показатели, а не её наибольшее значение.
- Соблюдение технологического процесса выдержки бетонной смеси.
Чтобы ускорить сроки созревания бетона, необходимо периодически смачивать бетонную поверхность водой. Также бетон накрывают плёнкой из полиэтилена. Проведение любых монтажных работ на несозревшем бетоне запрещено. В принципе, демонтаж опалубки ленточного фундамента можно производить при достижении раствором половины нормируемой прочности, но монтажные работы разрешено вести только с момента достижения раствором не менее 80 % от нормируемого показателя прочности.
- То, через сколько снимать опалубку с бетона, во многом зависит от состава наполнителя. Так, время схватывания бетона может в разы сократиться при использовании в смеси для фундамента следующих наполнителей: щебень, бут, керамзит.
Влияние внешних условий
Основным критерием, через сколько можно снять опалубку с фундамента или когда снимать опалубку с плиты перекрытия, является влажность и температура окружающего воздуха, марка прочности бетонной смеси и концентрация жидкости в растворе.
Определить, когда можно снимать опалубку с фундамента, можно по таблице:
Когда снимать опалубку с перекрытия, во многом зависит от сезона.
При этом стоит помнить, что опалубочные конструкции не стоит оставлять на всю зиму, поскольку деревянные щиты могут разбухнуть от влаги и повредить бетонные конструкции, а металлические или пластиковые опалубочные системы могут украсть.
Правила снятия опалубки
Демонтаж опалубки фундамента нужно начинать после того, как раствор наберёт необходимый процент от нормируемого показателя. Многие строители снятие опалубки с фундамента производят поэтапно, то есть в обратном порядке. Однако важно не забывать, что применять для демонтажа строительную технику строго запрещено, поскольку велика вероятность повреждения бетонной поверхности.
Снятие опалубки после бетонирования выполняют с соблюдением следующих правил:
- Демонтаж туров, вышек, а также опорных балок лучше отложить на завершающий этап.
- Чтобы не пришлось говорить, не могу снять опалубку, все элементы необходимо смазать специальным составом для уменьшения схватывания с бетоном. Демонтаж щитов и стоечных элементов выполняют аккуратно, чтобы не повредить поверхность бетона и иметь возможность применять опалубочное оборудование повторно.
- Решив, когда снимать опалубку, работу ведут сверху вниз и в горизонтальном направлении. При этом стоит помнить, что на углах сооружения бетонная смесь схватывается быстрее, поэтому крепёжные детали демонтируют сначала тут.
- Если вы будете точно знать, когда снимать опалубку с фундамента, то одновременно с процессом снятия опалубочных конструкций разрешено начинать вести монтаж других строительных элементов.
Запомните: если вы сомневаетесь или не знаете точно, через какое время можно снимать опалубку после заливки бетона, то соблюдайте интервал в 28 дней. Это стандартное время, за которое любой бетон набирает полную марочную прочность.
Если вы не знаете, через сколько снимать опалубку с фундамента или когда снимать опалубку перекрытия, то вы можете проконсультироваться у специалиста нашей компании. Для этого вам достаточно позвонить нам по указанному телефону.
Когда снимать опалубку после заливки бетона летом
Строительство не обходится без бетонирования — раствор применяется в возведении фундамента и стен, создании перекрытий и лестничных проемов. Формирование нужных конструкций осуществляется использованием съемных коробов, которые через определенный промежуток времени демонтируются. Вопрос о том, когда снимать опалубку после заливки бетона летом, для начинающих строителей остается актуальным.
Назначение опалубки
Для жидкого бетона характерна текучесть, поэтому без специальных приспособлений создать необходимую конструкцию не получится. Первым шагом строительных работ является установка опалубки – временного короба, в который заливается раствор.
Данное сооружение имитирует форму и размеры блоков. Состоит опалубка из отдельных щитов, которые тщательно стыкуются друг с другом, чтобы избежать утечки бетона. Удерживая раствор в определенных рамках, короб защищает застывающую массу от механических воздействий, а также выступает своеобразной гидроизоляцией.
Одно из требований, предъявляемых к коробам, — легкость демонтажа. А когда этот момент наступит, зависит от нескольких факторов: дозревания раствора, погодных условий, будущей нагруженности поверхностей.
Свойства бетона
Раствор не зря используется в строительстве – свойства массы позволяют возводить надежные конструкции. Эти же характеристики влияют и на скорость созревания бетона.
Таблица 1
Основные свойства бетона
Параметр | Описание |
Прочность | По сопротивляемости воздействию разрушающих нагрузок классифицируется бетон на легкий и обыкновенный (что отражается в маркировке). |
Плотность | Определяется процентным объемом твердых наполнителей. Чем меньше в структуре пустот, тем выше данный показатель. Излишки воды негативно влияют на это свойство |
Пластичность | Подразумевается подвижность раствора, влияющая на степень заполняемости опалубки. При заливке в будущей конструкции не должно образовываться пустот и раковин |
Особенность бетона заключается и в том, что пока раствор в движении, он текуч. Поэтому готовую смесь транспортируют на строительную площадку в бетономешалке, находящейся в беспрерывном вращении.
Стоит бетон залить в опалубку и придать смеси стабильность, начинается процесс связывания ингредиентов между собой. На длительность затвердевания влияют входящие в массу компоненты.
Состав бетона
Классическая смесь состоит из основы (песка, щебня), скрепляющих элементов – цементного клея. Качественная адгезия обеспечит необходимую прочность материала.
Таблица 2
Компоненты, входящие в состав бетона
Наименование | Описание |
Основа | Ее составляют заполнители, самые распространенные из которых — щебень и песок. На долю этих материалов приходится в объеме 75%. Свойства гранул влияет на долговечность и прочность бетона, но не на процесс твердения |
Вяжущий материал | В качестве связующего вещества используют цемент – гидравлический минеральный компонент. Назначение клеящего раствора – соединить в монолит материалы-наполнители, максимально заполнив между ними пустоты |
Вода | Необходима, чтобы придать цементу вяжущие свойства. Оптимальное количество жидкости в бетоне обеспечивает прочность бетона за контрольный промежуток времени |
В некоторые составы вводят дополнительные ингредиенты, ускоряющие или тормозящие время твердения бетона. С их помощью влияют на текучесть смеси, улучшают схватываемость компонентов.
Как зреет бетон
Хоть в состав и входят самые простые компоненты, реакции, происходящие в растворе, представляют собой сложный процесс. Затвердение бетона зависит не от выпаривания влаги — важно взаимодействие воды с цементом. Жидкость не растворяет минеральный порошок, она придает ему вязкость (иными словами, является обязательным ингредиентом бетона).
Набор прочности происходит постепенно, и на это влияют элементы, составляющие структуру цементного порошка:
- силикат 3-х кальциевый, вступив в соединение с жидкостью, провоцирует повышение температуры, необходимой для формирования цементного камня в первый месяц после заливки;
- далее в процесс вовлекается 2-х калиевый силикат, «обязанность» которого — увеличивать прочность на протяжении последующих лет;
- алюминат проявляет себя первые дни после заливки, задавая раствору скорость схватывания и набора прочности;
- алюмоферрит важен на последних стадиях созревания.
Пока бетонный раствор приобретает каменную структуру, он проходит 2 стадии созревания.
Стадии зрелости
- Для начала раствор должен схватиться. Если он находится в движении, клеящие свойства цемента ослаблены. Стоит залить бетон в опалубку и придать нужную форму, сразу начинается процесс связывания. В зависимости от внешних условий стадия длится несколько часов либо дней.
- Эта фаза занимает длительный период и называется набором прочности. Когда она достигнет 100%, знать не реально – бетон может дозревать годами.
Стоит раствору стабилизироваться, как активизируются химические реакции, и к концу первой стадии уже невозможно что-то исправить. Взаимодействие воды с растворимым цементом запускает процесс кристаллизации камня. На этом этапе нельзя освобождать конструкцию от опалубки, если бетон не наберет марочной прочности.
Условия для созревания бетона
Заливку раствора рациональнее проводить летом – в теплый сезон имеются все необходимые условия для вызревания монолита. Химические реакции, а также степень застывания зависят от температуры воздуха и количества влаги. Оба эти показателя взаимосвязаны друг с другом.
Чем выше температура, тем быстрее идет созревание бетона. Оптимальным показателем считается параметр выше 15 градусов тепла. Летом дневной воздух нагревается в среднем до 20-25 градусов.
Жаркая погода провоцирует испарение влаги из бетона, что негативно сказывается на схватывании раствора. Поэтому смесь, помещенную в опалубку, систематически поливают для поддержания процесса гидратации.
Первые 3-е суток в дневное время орошают 4-5 раз, и 1-у увлажняющую процедуру проводят ночью. Чтобы исключить вымывание частиц, поливать бетон начинают не ранее, через 8 часов после заливки. Но если температура на улице высокая, то уже через 2 часа после укладки бетон накрывают влажным материалом (мешковиной, рогожей, опилками и т.п.) либо полимерным.
Защищать свежезалитый бетон следует не только от погодного влияния. Пока цементный камень не наберет необходимый процент прочности, конструкцию предохраняют от сотрясений и повреждений механического характера.
Сроки созревания
На быстроту вызревания количество залитого в опалубку бетона влияния не оказывает. При идентичных условиях скорость твердения раствора в фундаменте здания и небольшой площадки под установку уличного туалета будет одинаковой. А вот от состава вяжущего материала зависит время твердения раствора.
Таблица 3
Сроки отвердения раствора
Тип цемента | Период, суток |
Глиноземистый | 3 |
Портленд | 7 |
Стандартный | 14 |
В жарком климате с пониженной влажностью указанные в таблице сроки возрастают в полтора раза.
В реальном строительстве не выжидают, когда бетон наберет максимальную твердость. В работе за основу берется процент проектной прочности. В данной ситуации контрольным сроком твердения считается период в 28-30 дней, при котором бетон набирает 70% твердости при оптимальных условиях выдержки.
На этом этапе конструкцию уже разрешено подвергать расчетной нагрузке. При других обстоятельствах время достижения контрольной прочности будет отличаться. Если температура воздуха выше 30 градусов, то бетон созреет в 2 раза быстрее при поддержании оптимальной влажности.
В заводских условиях при производстве бетонных блоков достигнуть контрольного параметра позволяют высокотемпературные установки. Накалив состав до параметра не менее 90 градусов, нужный показатель твердости получают не позже, чем через 16 часов.
Когда снимать опалубку
Чтобы в летний период удалить опалубку, не обязательно выжидать месяц, когда бетон достигнет 70% твердости. В зависимости от ряда факторов данный момент может наступить раньше.
По проектным расчетам конструкции, не несущие особой нагрузки, разрешается раскрывать, когда прочность бетона достигнет50%. Зависит этот параметр, в первую очередь, от среднесуточной температуры, которая летом колеблется в пределах +15 — + 35 градусов.
Таблица 4
Степень дозревания бетона летом

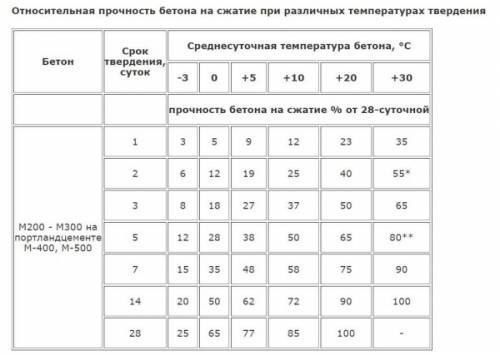

Температура, градусов | Срок, дней/прочность | ||
выше 15 | 5-7/50% | 14/72% | 30/85% |
20-25 | 3-4/50% | 10-12/75% | 28/85% |
30-35 | 2/55% | 14/95% |
Ненагружаемые монолиты распалубковать можно уже в начале 2-ой стадии выдержки бетона. Но если для фундаментов и армированных поверхностей вполне достаточно 50% прочности, то для других конструкций необходим более длительный срок созревания.
Таблица 5
Показатели прочности бетона для снятия опалубки
Виды монолитов | Прочность, % |
Вертикальные | 50-55 |
Перекрытия горизонтальные, лестницы наклонные до 6 м/свыше 6 м | 70/80 |
При заливке бетона в особых условиях учитывается разрушительное влияние внешних факторов. Так, при закладке плотин, дамб, мостов на конструкции оказывает воздействие повышенная влажность, а при обустройстве набережных и морских сооружений – соленая вода.
Здесь необходима выдержка выше контрольной процентов на 20, что достигается в указанных условиях через 1,5 месяца. Поэтому ранее, чем через 90 дней опалубку лучше не снимать.
В тех случаях, когда после заливки бетона работы приостанавливаются на неопределенный срок, заливочные короба оставлять на месте не следует. Опалубка в любом случае должна сниматься при достижении определенного срока.
Как только бетон достигнет оптимальной прочности, опалубка уже не нужна – монолит избавляется от текучести и приобретает устойчивую стабильность. Сам же деревянный каркас под длительным воздействием влаги будет деформироваться и деструктивно воздействовать на бетон.
Чтобы проблем со снятием опалубки не возникало и не пришлось просчитывать сроки разборки временной конструкции, стоит обратить внимание на более современные технологии. Пенополистирольная опалубка не удаляется, а становится элементом строительной конструкции, обеспечивая дополнительную теплоизоляцию.
Когда снимать опалубку после заливки бетона: время снятия
Уже пора или еще рано?В строительной промышленности существуют установленные нормативы, которые регламентируют, когда снимать опалубку после заливки бетона для различных конструкций. За их исполнением следят лаборатории, дающие заключения по результатам анализа отобранных образцов. В индивидуальном строительстве такая процедура возможна, но оказывается достаточно дорогой – проще воспользоваться рекомендациями таблиц, составленных на основе тех же гостов. Возникающие сомнения принято трактовать в сторону увеличения сроков выдержки бетона в опалубке на 1 – 2 дня по отношению к нормативу.
Необходимость сохранения формы
Процесс монолитного схватывания цементного раствора занимает определенное время, поэтому устанавливается опалубка – сборная конструкция, ограничивающая форму и габариты будущего изделия. Наступает период, когда строительные работы на этом объекте приостанавливаются. Возникает вопрос – через сколько допустимо снимать опалубку с фундамента, чтобы продолжить возведение дома.
На практике эти 2 момента (снятие опалубочного каркаса и продолжение работы) не всегда совпадают. Переставная и скользящая форма может быть установлена на следующую позицию раньше, чем в изготовленной конструкции будут достигнуты значения прочности бетона, разрешающие брать его под нагрузку.
Бетон ждет продолжения работНеобходимо, чтобы из залитого массива вышла избыточная влага, поэтому боковые поверхности фундамента не сразу подвергают штукатурке или облицовке, а дают выстоять, как на этом фото.
При строительстве своего дома заглубленному массивному фундаменту после того, как сделана распалубка, лучше дать перезимовать для набора проектной прочности и первичной осадки в грунте. МЗЛФ, особенно на пучинистых почвах, в ненагруженном виде может просто вытолкнуть или сместить.
Процессы превращения раствора в бетон
Процесс твердения бетонной массы представляет собой не обратимую химическую реакцию, в которой вода из раствора вступает во взаимодействие с минеральными составляющими цемента.
В порядке очередности можно назвать такие основные компоненты, из-за которых именно цемент стал практически доминирующим строительным материалом:
- Трехкальциевый силикат (главный элемент для набора прочности). Дает на этапе схватывания заметное повышение температуры при соединении в растворе с водой. Оказывает решающее влияние на созревание монолита в течение 1 месяца.
- Двухкальциевый силикат. Имеет долговременное действие по росту прочности бетона.
- Трехкальциевый алюминат. Влияет на скорость начального схватывания, а так же набор прочности в первое время после заливки.
- Четырехкальциевый алюмоферрит. Необходим в завершении процесса набора бетоном 100% прочности.
В конкретных обстоятельствах время застывания бетона и, соответственно, снятие опалубки будет зависеть от его марки и температуры окружающего воздуха. Определить минимально рекомендованный срок можно, пользуясь справочной таблицей:
Из таблицы видно, что срок будет обратно пропорционально зависеть от среднесуточной температуры. В заводских условиях для ускорения производства продукцию подвергают действию высокой температуры, пропаривают под давлением, ускоряя тем самым время первичного схватывания (6 ч – 10 ч) и необходимого для транспортировки первоначального набора прочности до минимума.
Огрехи заделывают вручнуюНа строительной площадке создание особых условий затруднительно, поэтому затвердевание происходит под воздействием природных факторов. Поспешное решение может привести к плачевным результатам, как показано на этом фото.
Течение физико – химического процесса в бетонной массе может происходить по-разному не только из-за температурного режима, но и наличия специальных добавок для придания изделию заданных свойств, определяемых условиями эксплуатации или временем года, в которое проводятся работы. Различия в динамике набора прочности показаны на графиках:
На приведенных кривых изменения прочности видно, что на проектное значение этот показатель у обычного бетона за 1 – 2 месяца выходит при положительных температурах.
Если работы проходят зимой, то при морозах первоначальное решение (через сколько дней собирались снимать опалубку) увеличивают на период действия отрицательных температур.
Влияние воды
Вода принимает активное участие в переходе смеси из одного состояния в другое (химическое и физическое). Недостаток воды не дает возможности набрать бетону заданную прочность. Он получится рыхлым, пористым, растрескавшимся.
В то же время избыток влаги, вносимый при замешивании раствора, по отношению к массовой доле цемента отрицательно повлияет на этот показатель.
Чтобы понимать, когда можно снимать опалубку с фундамента, нужно представлять себе основные этапы созревания монолита.
При образовании твердокаменной структуры из жидкого бетонного раствора процесс делится на 2 основные стадии в части набора 100% прочности:
- Схватывание. При температуре от 20°С до 25°С занимает от нескольких часов до 1 суток. Бетон утрачивает текучесть, сохраняет полученную в опалубке форму.
Такое явление, как тиксотропия, не дает бурно начаться схватыванию раствора, пока он находится в подвижном состоянии. Это позволяет перевозить готовый марочный раствор от производителя до места его заливки в автомобильных миксерах, вставлять в него арматуру, утрамбовывать вибраторами.
- Набор прочности. Длится многие годы, поэтому считается полностью созревшим при значении около 95% – 98%.
Важным моментом является то, что созревание происходит практически одинаково независимо от объема (в большой плите и маленьком отдельном блоке). На этом основан лабораторный метод проверки достижения проектной прочности изготовленных конструкций – одновременная отливка небольшого образца для испытаний из раствора, применяемого для габаритной конструкции.
Требования по сроку снятия
Строительные нормы регламентируют сроки, когда надо снимать опалубку, в привязке к набранной прочности залитого основания.
СП 70.13330 устанавливают разрешение на проведение демонтажа фундаментной опалубки только при достижении бетоном 70% от проектной прочности. Если лабораторным способом измерить нельзя, то в частном строительстве его ориентировочно определяют по времени выдержки в форме и температуре окружающего воздуха.
СНиП 3.03.01-87 предписывает соблюдать значение минимальной прочности, и определять время безопасного снятия опалубки по указаниям, содержащимся в индивидуальном проекте или типовом ППР.
Процедура демонтажа инвентарной опалубки с унифицированными комплектующими задается технологической картой.
Минимальный показатель прочности бетона при распалубке незагруженных монолитных конструкций:
- Вертикальных конструкций из условия сохранения формы 0,2-0,3 МПа;
- Несущих конструкций в зависимости от пролета 70% – 80%.
Плоскости формы аккуратно отделяют от застывшей поверхности за счет собственной массы, с использованием специального инструмента (ломиков).
Демонтаж сборной щитовой опалубки горизонтальных перекрытий проводят в следующей последовательности:
- опускают листы на несколько см домкратами рам, телескопических стоек;
- отрывают щит от монолита;
- демонтируют опорные балки;
- снимают крестовые связи рам, сами рамы, стойки.
Осмотр полученного результата бетонирования ленточного фундамента после демонтажа опалубки показан на этом видео:
Не следует специально оставлять конструкцию в опалубке на зиму – она задерживает избыточную влагу от дождя и снега, которая при замерзании оказывает в порах бетона разрушающее действие. Кроме того, деревянный материал гниет, а стальной ржавеет, как видно на фото:
Зима не лучшее время для бетона
Производить распалубку фундамента в теплое время года можно и раньше, чем через рекомендованные строительными правилами 28 дней, по истечении первой недели бетон уже способен сохранять заданную форму. Однако начинать на нем строительство стен и укладку плит перекрытия первого этажа можно только при наборе монолитом установленных показателей.
Сколько должна стоять опалубка после заливки фундамента?
Когда снимать опалубку после заливки бетона: рекомендации
Застывание бетона зависит от типа марки, которая была использована в процессе.
Строительные нормы
Если процесс производится в домашних условиях, то измерить этот фактор нереально, поэтому ориентируются на время, которое выделено на процесс застывания и температуру воздуха. После снятия можно продолжать работы и нагружать бетонную основу. Начинать работу желательно в тёплый период, когда количество осадков небольшое.
Чаще всего это ранняя осень, весна, лето, в это время погода и температура окружающей среды максимально подходят для качественной укладки и быстрого высыхания основы. В строительстве существует термин распалубочной прочности, который указывает на время снятия защиты с бетона и дальнейшего продолжения процесса.
Это значение зависит от типа конструкции. Для армированных ленточных и плиточных оснований, отмостки и армопояса он составляет 50% от марочной проектной прочности. В таком случае можно быстро продолжить работу и возвести здание. При затвердевании столбов, колонн и вертикальных изделий распалубочная прочность составляет около 30% от общей прочности. Для монолитных перекрытий и бетонных лестниц показатель должен составлять около 70%, поскольку на основу будет произведено сильное давление. Это может повлиять на поверхность и при недостаточном затвердении приведёт к разрушению.
Все перекрытия, занимающие длину около 6 м и более, должны ставиться на основу, затвердевание которой достигла до 90%. В случае частного домостроения демонтаж опалубки производится приблизительно после достижения 50 процентов от общего застывания основы.
Исключением являются железобетонные лестничные пролёты, которые устанавливаются на основу, застывшую до 70%. Для того чтобы основа была качественной и хорошо выдерживала механические нагрузки, надо точно определить время, по истечении которого нужно разбирать опалубку.
Важный вопрос
Хотя химическая реакция кристаллизации частиц материала и связка их между собой происходит в стандартном режиме, все же окружающие факторы имеют влияние на этот процесс. Процедура протекает в два этапа. Сначала происходит схватывание в оптимальных условиях, которое занимает несколько часов.
Первичное затвердевание не может быть основой для продолжения работы, но является показателем качества бетона, уровня размешивания смеси и возможности принятия формы, которую даёт опалубка. Это важный элемент, поскольку можно увидеть, достаточно ли плотный фундамент, и добавить густоты с помощью цемента.Второй фактор — это набор марочной прочности. Он происходит после 90% получения ожидаемой твёрдости, остальные проценты зависят от того, как влияют окружающие условия. Этот процесс может завершиться уже через несколько лет после строительства. Поэтому снятие опалубки не является стандартным процессом для всех типов работы, зависит от следующего:
- типа материала;
- факторов окружающей среды;
- количества влаги;
- температурного режима.
Для того чтобы замедлить процесс высыхания, используется метод «шевеления». Он актуальный при транспортировке бетона специальными смесителями. Если говорить о стандартных условиях, при достаточном уровне влажности в воздухе бетонная смесь может достичь нужной прочности приблизительно за трое суток, а затвердеть на 75−80% за неделю.
Если температура воздуха отличается, в нем много влаги, то время отвердевания может увеличиваться или уменьшаться. Строители советуют пользоваться таблицей, которая считывает температуру воздуха и указывает на прочность бетона. За основу берётся среднесуточная температура воздуха. Благодаря вычислениям можно узнать, через сколько дней можно снимать опалубку с ленточного фундамента или другого типа основы.
Факторы, влияющие на прочность
Нельзя упускать из виду влияние окружающей среды. Большую роль в наборе прочности основой играет режим влажности. В жаркое время открытый твердеющий монолит поддаётся влиянию окружающей среды. Первое солнце сильно пригревает поверхность бетона и быстро испаряет влагу. Поверхность застывает быстрее, влага в основе сосредотачивается, в результате чего на поверхности возникает трещина.
- Поэтому в процессе высыхания строители советуют увлажнять поверхность.
- Химическая реакция ускоряется, но из-за этого отвердевания происходит неравномерно. Бетон покрывается трещинами и неровностями, верхняя часть начинает рассыпаться и крошиться. Мастера советуют для исключения разрушительных процессов добавлять воду на поверхность с помощью распылителей.
- После этого надо укрывать поверхность для создания парникового эффекта, чтобы влага равномерно испарялась изнутри, но при этом не пересыхала поверхность.
Нельзя также допускать переохлаждения бетона из-за ночных морозов, поскольку это также чревато разрушением основы. Для этого существуют специальные обогреватели и технологии, укрывающие поверхность при низких температурах.
Ускорение застывания
Когда работа выполняется в зимнее время или период, влажность воздуха высокая, нужно максимально быстро завершить процесс кладки и ускорить затвердевание. На практике сделать это можно с помощью применения нескольких методов. Утепление и подогрев позволяют быстрее затвердеть основе, при этом не разрушая поверхность.
Могут использоваться как электрические обогреватели и специальные арматурные технологии, так и мешковина и ткани, которыми закрывается основа. Добавление суперпластификаторов позволяет элементам бетона быстрее вступить в химическую реакцию между собой и затвердеть.Недостаток метода заключается в невозможности быстрого выведения влаги изнутри, что потом может привести к разрушению. Использование химических присадок и добавок также предполагается в процессе, но здесь надо соблюдать пропорцию и использовать те элементы, которые сочетаются с маркой бетона.
Приготовление смеси на быстротвердеющий цемент является одним из наиболее эффективных и недорогих вариантов. Купить готовый цемент можно у фирмы-производителя, или же можно сделать его самостоятельно с использованием дополнительных компонентов. Если говорить о химических добавках, то они не только ускоряют кристаллизацию, но и защищают бетон от действия низких температур, не давая воде замёрзнуть.
Желательно совмещать плёнку и тепловую пушку, за счёт которой будет происходить обогрев поверхности. Если говорить о том, когда снимать опалубку после заливки бетона летом, то учитывается уровень высыхания основы и затвердевания фундамента, он должен составлять не менее 50% от общего показателя.
Этап распалубки
В процессе снятия нужно быть осторожным, чтобы не повредить основание. Хотя фундамент и прошёл 50% от затвердевания, его текстура недостаточно плотная, чтобы выдержать механическую нагрузку или остаться однородной после повреждений. Поэтому нужно придерживаться нескольких рекомендаций. Начинать снимать опалубку надо с мест, что хорошо затвердели.
Как показывает практика, это углы. При отделке первого щита нужно удостовериться в том, что бетон достаточно застыл, чтобы сохранить свою форму, и не будет рассыпаться. Работать желательно вручную, нельзя применять тяжёлые механические инструменты или металлические механизмы, которые могут повредить поверхность. Также надо отказаться от острых предметов, которыми иногда любят снимать опалубку.Это повредит цемент. Щиты, что пристали к поверхности бетона, снимаются с помощью деревянных клиньев, которые аккуратно вбиваются между конструкцией и опалубкой. Выполняется процесс ближе к опалубке, чтобы не повредить цемент.
Нельзя бить по опорным элементам и деревянным ограждениям. При недостаточном остывании могут образовываться трещины, если это произошло, нужно прекратить демонтаж и перенести срок снятия опалубки на несколько дней.
Поэтому ответ на вопрос, через сколько дней снимать опалубку с фундамента, не может быть однозначным. Здесь учитывается ряд факторов, ключевой из которых — температурные условия и отсутствие осадков.
Советы специалистов
Проводить бетонирование основы лучше в тёплое время, когда не ожидается осадков. В процессе лучше пользоваться методом двойной заливки:
- оптимальным периодом для начала работ будет ранняя весна;
- если заливка производится осенью, то оставлять основу не накрытой в зимнее время не рекомендуется, поскольку фундамент будет втягивать влагу из осадков. Это же касается и опалубки, древесина может быстро испортиться, элементы металла заржавеют;
- Поэтому желательно выдержать до 20 дней, после чего снять щиты, провести обмазочную гидроизоляцию и снова закрыть основания до тёплого времени.
Ответ на вопрос, через сколько снимать опалубку с фундамента, могут дать только строители-профессионалы. Также это зависит от типа цемента и окружающей среды.
Когда можно снимать опалубку после заливки бетона?
После заливки бетонного монолита, нужно знать, как и когда снимается опалубка. Демонтаж регулируется нормативами СП 70.13330.2012, где указывается, что эта работа проводится после набора раствором 80% от расчетной прочности. Измерить данный параметр без лабораторных исследований невозможно. Поэтому принимать решение, когда можно снимать опалубку после заливки и отвердевания бетона принимается исходя из времени, необходимого для этого схватывания, температуры воздуха и марки прочности бетонного раствора.
Как происходит созревание бетона
Под созреванием бетона понимается химический процесс, в результате чего изменяются физические свойства раствора, который приобретает нужную твердость. При этом вода участвует в реакции гидратации цемента, которая имеет необратимый характер.
В цемент входит четыре основных компонента, отвечающих за его свойства:
- Трехкальциевый силикат – основной компонент, берущий участие в гидратации, в результате которой повышается температура состава, и он набирает прочность.
- Двухкальциевый силикат продолжает затвердевать в течение нескольких лет, в результате чего монолит становится прочнее.
- Трехкальциевый алюминат отвечает за скорость застывания в первые сутки после укладки строительного раствора.
- Четырехкальциевый алюмоферрит – необходим для затвердевания на завершающей стадии схватывания.
Созревание бетона происходит в течение 28 дней при температуре около 20⁰С. Но это идеальные условия, редко встречающиеся. В реальности они зависят от температуры и показателя влажности окружающей среды. Процесс созревания происходит в два этапа. Сначала идет схватывание, которое происходит от нескольких часов до суток. Схватившийся бетон теряет подвижность и сохраняет форму. Чтобы замедлить этот процесс используют свойство тиксотропии – замедление схватывания при шевелении раствора. Его применяют при транспортировке в автомиксерах. До схватывания бетон можно утрамбовывать, изменять геометрическую конфигурацию без ухудшения его характеристик.
Набор прочности бетона происходит длительное время, считается, что он не прекращается несколько лет. В течение 28 суток даже при идеальных условиях раствор набирает до 98% расчетного показателя. В этот период протекают химические реакции, превращающие мягкий раствор в прочный монолит.
Нормативы на снятие опалубки
Согласно СНиП, снятие опалубки можно производить при достижении бетоном соответствующей прочности. Она зависит от вида монолитной конструкции, которая заливалась:
- Вертикальные конструкции – снятие производится при наборе показателе 0,2 МПа.
- Ленточные фундаменты, армированные монолиты с пористыми наполнителями – при наборе 50% от марочной прочности или показателе 3,5 МПа.
- Наклонные элементы (лестницы), бетонные перекрытия длиной до 6 м – снимается при наборе 70% прочности от применяемой марки.
- Наклонные элементы и бетонные перекрытия длиной более 6 м – снятие при наборе 80% расчетных прочностных показателей.
Выдержка требований СНиП гарантирует, что после снятия опалубки монолит не разрушится под собственным весом или случайного механического воздействия. Набор прочности может происходить и в последующем, а снятые щиты могут использоваться для выполнения других работ.
Важной характеристикой является влажность окружающего воздуха. При слишком быстром высыхании, схватывание раствора происходит неравномерно, что приводит к появлению трещин и снижению жесткости. Чтобы избежать этого, при высоких температурах, раствор регулярно поливают. На срок схватывания состава и снятия опалубки не влияет размер бетонной конструкции или монолита. Он зависит только от состава, среднесуточных температурных показателей и других внешних факторов, влияющих на скорость химической реакции.Через сколько времени снимают опалубку.
Через сколько времени снимают опалубку
Чтобы точно определить, через сколько дней нужно снимать опалубку с монолита, требуется специальное исследование. Но в обычных условиях провести его не представляется возможным, поэтому для определения срока используют основной параметр, влияющий на схватывание состава – температуру воздуха. Данные вносятся в специальные таблицы и относятся к самым популярным типам бетона марок М200-М300:
Температура, ºС | Время набора 50% прочности от расчетной, суток (вертикальные поверхности) | Время набора 80% прочности от расчетной, суток (горизонтальные перекрытия) |
1 | 15 | 28 |
5 | 10 | 21 |
10 | 7 | 15 |
15 | 5 | 9 |
20 | 4 | 7 |
25 | 3 | 6 |
30 | 2,5 | 5 |
35 | 2 | 4 |
При заливке фундамента ленточного типа щиты устанавливаются на вертикальные поверхности. В них заливается бетон, после чего требуется определенное время, чтобы он схватился. Чтобы понять, когда можно будет снимать опалубку с ленточного фундамента, достаточно свериться с таблицей. При среднесуточном показателе температуры окружающей среды 10ºС, демонтаж производится через 7 суток.
При заливке горизонтальных конструкций – перекрытий и лестниц, необходимо обращать внимание на показатели, соответствующие схватыванию раствора и набору 80% прочности. При той же температуре 10ºС снимать опалубку нужно минимум через 15 суток.
Под суточным показателем температуры понимают среднее значение между минимальной и максимальной температурой за сутки.
Советы по демонтажу
При установке опалубки требуется обеспечить целостность конструкции, чтобы раствор не выливался за ее пределы. Снимать ее можно после достижения 50-80% от марочной прочности бетона, в зависимости от типа конструкции. На крупных объектах ее делают поэтапно, в обратном порядке относительно установки. При частном строительстве она снимается одновременно со всего монолита.
Демонтаж опалубки делается аккуратно, чтобы не подвергать залитую конструкцию лишней нагрузке. Запрещается применять тяжелую технику, поскольку она может сильно повредить поверхность. При снятии необходимо соблюдать несложные правила, которые помогут сохранить поверхность залитого раствора, получив прочную долговечную конструкцию:
- Все элементы, контактирующие с монолитом, смазать материалами, уменьшающими адгезию или проложить полиэтиленовую пленку.
- Снимать опалубку следует вручную, чтобы не повредить заливку и получить возможность ее повторного использования. При возникновении трудностей, между монолитом и щитом аккуратно вбивается деревянный клин.
- Раствор лучше схватывается по углам, поэтому работу лучше начинать с них, снимать сверху вниз.
- Опорные элементы, колонны, вышки освобождаются от опалубки в последнюю очередь.
Совет! Если есть сомнения, в том, когда можно будет снимать опалубку с фундамента или другого элемента, лучше сделать это через 28 дней. Тогда раствор гарантированно получит нужные характеристики.
Опалубку из пиломатериалов не нужно оставлять надолго в осенне-зимний период, поскольку они начинают разбухать, их коробит, что приводит к деформации поверхности.
Наиболее подходящее для выполнения работ время – конец осени. Воздух в это время становится влажным, а разница между дневной и ночной температурой уменьшается. Если отливается фундамент, после снятия он должен простоять всю зиму, чтобы уплотниться и набрать нужную прочность.
Снимать опалубку можно только после того, как раствор схватится и затвердеет, чтобы конструкция не потеряла форму и на ней не появились трещины. Соблюдение правил демонтажа позволит получить идеальный монолит, практически с неограниченным сроком эксплуатации.
Заливка опалубки — порядок выполнения работ
Качественные характеристики конструкций из железобетона зависят в первую очередь от соблюдения технологических приемов в момент их изготовления. Немаловажным производственным этапом считается заливка опалубки бетонной смесью. Сегодня рассмотрим особенности этого рабочего этапа, а также узнаем, когда можно снимать опалубку с фундамента.
Подготовительные работы
Прежде, чем выполнить заливку бетона в опалубку, проводятся подготовительные мероприятия, связанные с подбором необходимых инструментов, приготовлением бетонной смеси и обустройством площадки.
Бетон выбирается с учетом необходимых характеристик и погодных условий, особенностей почвенного состава. Чтобы увеличить показатель прочности готовой конструкции, устанавливается стальной арматурный каркас.
Бетон для заливки в опалубку можно приготовить самостоятельно, смешивая в нужных пропорциях песок, цементный материал, щебенку и воду, либо приобрести готовую смесь.
Для такой работы понадобятся:
- лопаты разные;
- ведра, емкость для замешивания или бетоносмеситель;
- мерная тара.
Кроме этого, готовится опалубочная система, соответствующая определенным требованиям:
- материал щитов должен быть прочным, чтобы надежно защищать железобетонную конструкцию от деформирований;
- внутренние поверхности должны отличаться гладкостью, чтобы обеспечивать легкий демонтаж и ровность залитой поверхности;
- вся конструкция не должна иметь щелей.
Чтобы точно выставить опалубку, потребуются отвесы и уровни. Для креплений используются струбцины, распорки и подпорные элементы.
В первую очередь для заливки бетона монтируется опалубка. Опалубочные щиты должны стоять вертикально, не образовывать щелей, через которые начнет вытекать бетонная смесь. Диагонали противоположных углов могут иметь максимальное расхождение не более, чем на три сантиметра.
Вслед за установкой опалубки выполняется чистка ее внутренних поверхностей, устанавливается арматурный каркас. Металлическая конструкция в обязательном порядке оснащается фиксаторными элементами, которые препятствуют прутьям контактировать с земляной и опалубочной поверхностями.
Остается с помощью строительного уровня проконтролировать ровность, натянуть разметочный шнур и выполнить заливку.
Процесс заливки
Как заливать в опалубку бетон? Учитывая условия строительства, бетон можно готовить разными методами.
Растворный узел
При строительстве крупного объекта, постоянно нуждающегося в бетоне, устанавливается передвижной цех по его изготовлению. Дозаторами направляется в смеситель необходимый материал, порциями добавляется вода, готовая смесь подается в кузова грузового транспорта, который и доставляет бетон к месту заливки.
Автомиксер
Это машина, оснащенная специальным барабаном. В него закладываются необходимые ингредиенты, и пока выполняется транспортировка к стройплощадке, за счет вращений барабана сырье перемешивается до полной готовности к заливке.
Бетономешалка
Отличное решение для строительства небольших сооружений, вмещающее в свою вращающуюся грушу до ста пятидесяти литров смеси. Все компоненты по установленным нормам загружаются лопатой, доливается вода и выполняется перемешивание до полной готовности.
Ручной метод
На небольшие объемы работ, связанных с бетонированием, достаточно выполнить несколько замесов собственными силами. Бетон в этом случае готовится в подходящей по размерам емкости.
Уплотнение бетона
Переходим к важному вопросу – как правильно заливать бетон в опалубку.
Смесь подается слоями, толщина которых не должна превышать двадцати сантиметров, после каждой порции выполняется уплотнение. Лучшим решением для этого является вибратор, представляющий собой кабель, на конце которого располагается цилиндр из металла с сердечником внутри, под воздействием переменного тока выполняющим колебательные движения и тем самым вызывая сильное вибрирование цилиндра.
При осуществлении заливки бетона в опалубку из миксера по лотку, бетонщику остается только своевременно перекрывать подачу раствора, погружать вибратор ниже уровня очередного залитого слоя и следить за тем, чтобы смесь равномерно распределялась по поверхности, выдавливая воздушные пузырьки.
Опалубку заливают непрерывно. Интервалы между подачей новых порций не должны превышать двух часов.
Сушка
Сколько должна стоять опалубка после окончания заливки фундамента – вопрос индивидуальный. В каждом случае должно соблюдаться требование проектного задания, определяющее, при какой прочности бетона рекомендуется снимать опалубку при выполнении бетонирования.
Чтобы окончательные результаты работы оказались на должном уровне, необходимо организовать правильную сушку бетона.
Для такого процесса потребуются вода и полиэтиленовая пленка. Полиэтиленом укрывается конструкция, чтобы создать ее защиту от негативного воздействия ультрафиолетового света. Водой периодически увлажняется поверхность бетонной конструкции, чтобы предотвратить ее преждевременное высыхание.
Смачивать бетон начинают через пять часов после его заливки, и продолжают эту процедуру в течение десяти дней, применяя воду с учетом температуры наружного воздуха. Если не знаете, через сколько дней снимают опалубку с фундамента, отсчитайте полторы недели и аккуратно приступайте к демонтажу щитов. Летом снимать опалубку с фундамента через такой срок не рекомендуется, пока поверхность бетона не побелеет.
Если процесс бетонирования выполняется в холодное время года, в бетонную смесь добавляют противоморозные присадки и во время сушки используют электроподогрев и тепловые пушки.
Нарушения условий сушки провоцируют появление трещин и дальнейшее разрушение конструкции. Чтобы избежать этого, рекомендуется использовать для заливки фундамента неснимаемую опалубку.
Разборка опалубки
Многие задаются вопросом, когда можно снимать опалубку после заливки бетона. Ответ звучит однозначно: разбирать опалубку разрешается после того, как залитый бетон наберет полную прочность.
Рассмотрим, как правильно выполнить демонтаж опалубочной конструкции.
Если вы хороший хозяин, то планируете использовать опалубочные щиты на максимальное количество рабочих циклов. Это означает, что убирать опалубку после заливки и затвердевания фундамента силовыми методами не следует. Вы не только можете повредить элементы конструкции, но и создать предпосылку к деформированию не успевшего до конца застыть фундаментного основания.
Если на момент установки щитов вы качественно обработали их внутренние поверхности специальным масляным составом либо украли их полиэтиленом, особых затруднений при разборке не возникнет. Демонтаж лучше всего начинать с места, которое нагружено меньше всего, и где бетон застыл быстрее – с угловых участков и открытых краев.
Определившись, через сколько можно снимать опалубку, и дождавшись этого момента, демонтажные работы выполняйте сверху, перемещаясь постепенно к нижней части. Сначала снимаются внешние подпорные стойки, упоры, откосные элементы и другие фиксирующие щиты детали.
В случае, когда противоположные опалубочные элементы при установке вы стягивали проволокой либо металлическими скобами и шпильками, в первую очередь освобождаются от данного вида крепежа. Снимать опалубку с элементами армопояса просто – детали откручиваются либо срезаются. Как правило, этого вполне достаточно, чтобы демонтировать щиты.
В случае, когда щиты смонтированы в единую конструкцию посредством соединительных брусов, зафиксированных продольно, в первую очередь демонтируют этот крепеж, после чего щиты снимают по одному.
Выполняя демонтаж опалубочной конструкции, следует помнить, что в железобетонной конструкции могут находиться закладные детали, установленные для формирования коммуникационных каналов. В таких местах снимать щиты необходимо предельно осторожно.
Когда щиты поддаются не сразу, их можно оставить в покое. Через какое время в таком случае продолжается демонтаж? Все просто – как только убедитесь, что опалубочные щиты двигаются свободно, можно продолжить работу. Есть второй вариант для такого случая – щит аккуратно отрывается от бетонной поверхности с помощью клина из древесины. Этот способ демонтажа применяют при бетонировании масштабного фундамента, когда опалубка необходима на другом участке.
Снятые опалубочные элементы необходимо убрать в сухое. Хорошо проветриваемое место. Если приходится снимать опалубку осенью, рекомендуется сложить ее под навес.
Категорически запрещено оставлять опалубочные щиты на залитой и успевшей набрать полную прочность фундаментной основе, особенно – перед наступлением зимнего сезона.
Древесина от воздействия влаги и температурных перепадов начнет оказывать негативное воздействие на железобетонную поверхность. Да и логики в таком замысле нет – бетона набрал соответствующую прочность и в опалубке больше не нуждается.
Заключение
Рабочий этап бетонирования фундамента или иной железобетонной конструкции рекомендуется планировать на теплое время года, когда температурный режим воздуха варьируется в положительном диапазоне. Кроме того, в такое время лучше определять, на какой день снимается опалубка. В случае, когда обстоятельства вынуждают вас проводить бетонирование в зимний сезон, сроки, определяющие, через сколько времени демонтируются щиты, существенно сдвигаются в сторону увеличения.
Когда снимать опалубку с фундамента или сколько времени застывает бетон?
Когда снимать опалубку с фундамента – достаточно дискуссионный вопрос. Споры по данной теме между профессиональными строителями, теоретиками сопромата и домашними мастерами встречаются на множестве форумов. Постараемся подвести итог и поставить жирную точку в этой борьбе.
Когда снимать опалубку с фундамента и как?
Бытует мнение, что демонтаж подпирающих конструкций можно начинать, как только фундамент выдерживает вес человека и по нему можно ходить. Данный совет дают опытные строители, но в домашних условиях применять его не стоит. Во-первых, есть шанс, что раствор не схватился, и мы деформируем верхний слой. Во-вторых, когда строите дом для себя – нет необходимости торопиться.
Идеальным вариантом является отливка конструкции в конце лета или начале осени, в это время наблюдается достаточная влажность, а также отсутствует сильная жара, что идеально подходит для такой работы. К тому же, отлитый фундамент должен перезимовать. Зимние морозы и весенние ручьи проверят всю конструкцию на прочность, возможность проседания почвы под нагрузкой и другие параметры. Если в литье присутствуют изъяны, то весной все они «окажутся на поверхности».
Однако не стоит оставлять литье в опалубке на зиму, деревянные листы зимой начнут разбухать, и тут уже вариантов немного – они либо раздвинут подпорки, либо начнут проверять фундамент на прочность. Со стальными листами попроще, но тут проблема кроется в национальном менталитете и желании наживы, их могут просто украсть. Снятие конструктивных элементов опалубки следует начинать с угловых или выступающих элементов, именно эти части литья застывают быстрее всего. А значит, пока они демонтируются, основное бетонное литье еще немного подсохнет и затвердеет.
Снимать необходимо как можно более аккуратно, ни в коем случае не надо срывать листы подъемниками или автомобилем. Иначе можно повредить не только саму опалубку, но и застывший бетон. После угловых частей приступаем к основным пролетам. Извлекаются из грунта подпирающие сваи, а после них прилегающие к бетону листы. Если перед монтажом листы не были пропитаны маслом, специальной жидкостью, обернуты в полиэтилен или бумагу, то отодрать их будет сложнее, особенно если они деревянные.
Когда убирать опалубку – немного теории
Застывание бетонной смеси происходит вследствие гидратации частиц цемента, которые образуют гидрооксид кальция. А он в свою очередь склеивает эти же кусочки цемента. После начинается кристаллизация гидрооксидов кальция или попросту отвердевание. Исходя из вышеизложенного, следует, что убирать опалубку необходимо только после перехода бетона в фазу кристаллизации.
Так СНиП 3.03.01-87 «Несущие и ограждающие конструкции» указывает, что производить распалубку вертикальных поверхностей (не плиты перекрытия) можно при достижении бетоном 70 % прочности, или при соответствующем обосновании – 50 % прочности. ENV 13670-1:20000, европейский аналог нашего норматива, рекомендует производить работы при наборе бетоном прочности 50 %, при температуре воздуха 0-65 градусов Цельсия. А вот американцы имеют более конкретные сведения, ACI 318-08 рекомендует снимать ограждения по прошествии семи дней, при соблюдении соответствующей влажности и температуре воздуха выше 10 градусов.
Следует обратить внимание, что все документы ссылаются на погодные условия, в которых происходит затвердевание и указывают (кроме американцев) процент прочности. Все это легко объясняется графиком затвердевания бетона. Он имеет криволинейную зависимость. При температуре окружающей среды 1 градус по Цельсию – это почти прямая под углом 30 градусов к горизонтальной оси, но при температуре 35 градусов, мы получаем ветвь гиперболы.
Еще одним важным фактором для застывания бетона является влажность воздуха. Сухой воздух приводит к неравномерной кристаллизации, в результате чего бетон начинает трескаться и лопаться. Создать необходимую влажность можно искусственно – поливая бетон водой. Не бойтесь переборщить, больше, чем необходимо, раствор не возьмет, однако действуйте без фанатизма.
Через сколько дней можно снимать опалубку с фундамента?
Учитывая все вышеизложенные факторы, можно сделать вывод, что основным критерием для определения срока снятия опалубки служит температура воздуха. Именно от неё зависит время затвердевания литья. В результате имеем:
- при среднесуточной температуре 1 градус снимаем опалубку через 15 дней;
- при среднесуточной температуре 5 градусов снимаем опалубку через 10 дней;
- при среднесуточной температуре 10 градусов снимаем опалубку через 7 дней;
- при среднесуточной температуре 15 градусов снимаем опалубку через 5 дней;
- при среднесуточной температуре 20 градусов снимаем опалубку через 4 дня;
- при среднесуточной температуре 25 градусов снимаем опалубку через 3 дня;
- при среднесуточной температуре 30 градусов снимаем опалубку через 2,5 дня;
- при среднесуточной температуре 35 градусов снимаем опалубку через 2 дня.
По прошествии этого времени вертикальное бетонное литье набирает 50 % от своей прочности, а так как фундамент рассчитывается с троекратным запасом прочности, значит с ним уже можно работать: производить гидроизоляцию, начинать возводить стены. Оставшиеся 98 % прочности бетон наберет через 9-28 дней, с момента заливки (опять же в зависимости от температуры окружающей среды). Остальные 2 % он будет набирать всю жизнь.
Под среднесуточной температурой следует подразумевать полный день, 24 часа. Если днем температура воздуха достигает 30 градусов, а ночью 10, то среднее значение будет равняться 20 градусам, соответственно срок застывания будет не 2.5 а 4 дня.
Когда убирать опалубку с горизонтальных перекрытий
Горизонтальные литые конструкции встречаются нечасто. Фундамент на дачном участке заливает каждый третий владелец, а вот отливать перекрытия намного сложнее. Здесь и мощные опалубки с жесткими опорами нужны, и проводить работы надо аккуратно. В случае непредвиденной ситуации бетон не просто разольется, а упадет на голову, что может повлечь травмы. Намного удобнее использовать готовые элементы перекрытия или первоначально отлить их на земле, а затем уже монтировать на высоте. Но если выбран был именно вариант высотного литья, то имеем следующие данные:
- при среднесуточной температуре 1 градус снимаем опалубку через 28 дней;
- при среднесуточной температуре 5 градусов снимаем опалубку через 21 день;
- при среднесуточной температуре 10 градусов снимаем опалубку через 15 дней;
- при среднесуточной температуре 15 градусов снимаем опалубку через 9 дней;
- при среднесуточной температуре 20 градусов снимаем опалубку через 7 дней;
- при среднесуточной температуре 25 градусов снимаем опалубку через 6 дней;
- при среднесуточной температуре 30 градусов снимаем опалубку через 5 дней;
- при среднесуточной температуре 35 градусов снимаем опалубку через 4 дня.
Как видно, длительность выдержки увеличивается по сравнению с вертикальными конструкциями, это связано с тем, что СНиП и другие нормативные документы указывают на обязательное достижение литьем 70 % прочности.
Иногда для определения степени застывания, параллельно с основным литьем, изготавливают небольшой кирпич из такой же бетонной смеси. Он выступает своего рода контрольным элементом, по степени его затвердевания определяют, схватилась ли основная конструкция, а следовательно, можно или нет снимать опалубку.
Не торопитесь демонтировать опалубку, преждевременно убранная подпорка может захватить с собой часть незастывшего бетона, что заставит побегать вдоль конструкции с ведром и мастерком, как говорится «Поспешишь – людей насмешишь».
Через какое время после заливки бетона можно снимать опалубку. Подготовительные работы
Через какое время после заливки бетона можно снимать опалубку. Подготовительные работы
Прежде, чем выполнить заливку бетона в опалубку, проводятся подготовительные мероприятия, связанные с подбором необходимых инструментов, приготовлением бетонной смеси и обустройством площадки.
Бетон выбирается с учетом необходимых характеристик и погодных условий, особенностей почвенного состава. Чтобы увеличить показатель прочности готовой конструкции, устанавливается стальной арматурный каркас.
Бетон для заливки в опалубку можно приготовить самостоятельно, смешивая в нужных пропорциях песок, цементный материал, щебенку и воду, либо приобрести готовую смесь.
Для такой работы понадобятся:
- лопаты разные;
- ведра, емкость для замешивания или бетоносмеситель;
- мерная тара.
Кроме этого, готовится опалубочная система, соответствующая определенным требованиям:
- материал щитов должен быть прочным, чтобы надежно защищать железобетонную конструкцию от деформирований;
- внутренние поверхности должны отличаться гладкостью, чтобы обеспечивать легкий демонтаж и ровность залитой поверхности;
- вся конструкция не должна иметь щелей.
Чтобы точно выставить опалубку, потребуются отвесы и уровни. Для креплений используются струбцины, распорки и подпорные элементы.
В первую очередь для заливки бетона монтируется опалубка. Опалубочные щиты должны стоять вертикально, не образовывать щелей, через которые начнет вытекать бетонная смесь. Диагонали противоположных углов могут иметь максимальное расхождение не более, чем на три сантиметра.
Вслед за установкой опалубки выполняется чистка ее внутренних поверхностей, устанавливается арматурный каркас. Металлическая конструкция в обязательном порядке оснащается фиксаторными элементами, которые препятствуют прутьям контактировать с земляной и опалубочной поверхностями.
Остается с помощью строительного уровня проконтролировать ровность, натянуть разметочный шнур и выполнить заливку.
Через сколько снимать опалубку перекрытия. Через какое время проводим разборку
Среди многих строителей бытует мнение, что снять опалубку с фундамента разрешается спустя несколько суток после заполнения бетоном траншеи. Есть и такие специалисты, которые утверждают, что опалубка должна простоять не меньше месяца. Так какова должна быть минимальная прочность бетона при разборке опалубки? Четкого ответа нет, так как на время застывания монолитного бетона оказывают влияние его габариты и количество залитого раствора.
Основным параметром, от которого отталкиваются в определении срока готовности опалубочной конструкции к проведению демонтажа, считается показатель отпускной прочности.
Эта характеристика зависит от определенных условий:
- вида и параметров конструкции;
- марки заливаемого раствора;
- температурного режима воздуха;
- иных условий затвердевания;
- объема загрузки.
Главный критерий определения времени, необходимого для твердения бетона – вид. Значение отпускной прочности для тяжелой бетонной массы и раствора с пористыми компонентами составит 50 %, а для автоклавного твердения это значение достигнет 100 %. Когда конструкция по своей прочности достигнет максимального значения,
разрешается выполнить демонтаж опалубки. Для остальных случаев действует временной интервал, составляющий четыре недели.
Как указано в СНиПах, снятие опалубки после бетонирования возможно после того, когда бетон наберет оптимальную прочность. Кроме этого, пользуются и наглядными признаками – поведением фанерных щитов. Отходя от первоначального положения, они сигнализируют о том, что бетонная конструкция отдает влагу, и опалубку необходимо разобрать. Как правило, зазоры между щитами и бетонным основанием появляются через семь – десять дней. Чтобы понять, через сколько дней можно снять опалубку с фундамента, строители пользуются инструментами мониторинга. В нем выполняют расчет вязкости бетонной массы, толщину конструкции, учитывают показатели используемых наполнителей. Из всех данных определяется время для проведения демонтажа.
Через сколько можно снимать опалубку с плиты перекрытия. Важный вопрос
Хотя химическая реакция кристаллизации частиц материала и связка их между собой происходит в стандартном режиме, все же окружающие факторы имеют влияние на этот процесс. Процедура протекает в два этапа. Сначала происходит схватывание в оптимальных условиях, которое занимает несколько часов.
Первичное затвердевание не может быть основой для продолжения работы, но является показателем качества бетона, уровня размешивания смеси и возможности принятия формы, которую даёт опалубка. Это важный элемент, поскольку можно увидеть, достаточно ли плотный фундамент, и добавить густоты с помощью цемента.
Второй фактор — это набор марочной прочности. Он происходит после 90% получения ожидаемой твёрдости, остальные проценты зависят от того, как влияют окружающие условия. Этот процесс может завершиться уже через несколько лет после строительства. Поэтому снятие опалубки не является стандартным процессом для всех типов работы, зависит от следующего:
- типа материала;
- факторов окружающей среды;
- количества влаги;
- температурного режима.
Для того чтобы замедлить процесс высыхания, используется метод «шевеления». Он актуальный при транспортировке бетона специальными смесителями. Если говорить о стандартных условиях, при достаточном уровне влажности в воздухе бетонная смесь может достичь нужной прочности приблизительно за трое суток, а затвердеть на 75−80% за неделю.
Если температура воздуха отличается, в нем много влаги, то время отвердевания может увеличиваться или уменьшаться. Строители советуют пользоваться таблицей , которая считывает температуру воздуха и указывает на прочность бетона. За основу берётся среднесуточная температура воздуха. Благодаря вычислениям можно узнать, через сколько дней можно снимать опалубку с ленточного фундамента или другого типа основы.
Через сколько можно снимать опалубку с армопояса. Нормативы на снятие опалубки
Согласно СНиП, снятие опалубки можно производить при достижении бетоном соответствующей прочности. Она зависит от вида монолитной конструкции, которая заливалась:
- Вертикальные конструкции – снятие производится при наборе показателе 0,2 МПа.
- Ленточные фундаменты, армированные монолиты с пористыми наполнителями – при наборе 50% от марочной прочности или показателе 3,5 МПа.
- Наклонные элементы (лестницы), бетонные перекрытия длиной до 6 м – снимается при наборе 70% прочности от применяемой марки.
- Наклонные элементы и бетонные перекрытия длиной более 6 м – снятие при наборе 80% расчетных прочностных показателей.
Выдержка требований СНиП гарантирует, что после снятия опалубки монолит не разрушится под собственным весом или случайного механического воздействия. Набор прочности может происходить и в последующем, а снятые щиты могут использоваться для выполнения других работ.
Важной характеристикой является влажность окружающего воздуха. При слишком быстром высыхании, схватывание раствора происходит неравномерно, что приводит к появлению трещин и снижению жесткости. Чтобы избежать этого, при высоких температурах, раствор регулярно поливают. На срок схватывания состава и снятия опалубки не влияет размер бетонной конструкции или монолита. Он зависит только от состава, среднесуточных температурных показателей и других внешних факторов, влияющих на скорость химической реакции.Через сколько времени снимают опалубку.
Видео когда снимать опалубку?
Когда снимать опалубку после заливки бетона ⋆ Смело строй!
Когда снимать опалубку с фундамента, так чтобы не нанести никаких повреждений готовому фундаментному основанию строения? К работам по демонтажу опалубки приступают по достижению бетоном эксплуатационной прочности. Обычно этот срок составляет около 4-х недель. В течение этого времени бетон, залитый в опалубку, набирает 70% прочности, что вполне достаточно для ввода в эксплуатацию фундаментного основания. Давайте разберемся, когда снимать опалубку после заливки бетона, и в какой день можно убирать крепёжные элементы.
Общие требования к демонтажу опалубки фундаментов
Демонтаж опалубочных конструкцийСредний срок полного отвердения бетона составляет 4 недели. Процесс застывания бетонной смеси может быть более длительным. Например, в условиях низких температур при обогреве опалубки.
Убирают ограждения профессиональные рабочие. В первую очередь снимают элементы крепежа ограждающих конструкций, которые испытывают небольшие нагрузки.
Упоры, раскосы, стяжки и прочий крепёж убирают постепенно, не давая монолиту резко воспринять нагрузки от собственного веса. Потом убирают боковые фрагменты опалубочного ограждения. Демонтажные работы начинают производить, только после набора бетонным монолитом достаточной прочности для продолжения дальнейшего строительства здания.
Быстрое снятие элементов ограждения оказывает резкое воздействие на монолитный фундамент. Это можно сравнить с мгновенным ударом, который может вызвать разрушение железобетонной конструкции.
На особо крупных объектах составляют карту демонтажа ограждений с повременным графиком проведения работ.
Демонтаж опалубки из металлических панелей
При среднесуточной температуре окружающего воздуха залитый бетон в опалубке достигает оптимальной прочности за 28-30 суток.
Демонтаж металлических конструкцийНа разборку металлической опалубки фундамента и на проведение подготовительных работ к дальнейшему строительству уходит около 10 дней.Тогда вполне можно приступать к разборке ограждений на 15 день после заливки бетона. Сначала удаляют крепёж опалубочных панелей постепенно сверху вниз. Предварительно крепят временным такелажем металлические щиты, чтобы избежать резкого обрушения опалубочного ограждения.
Металлические панели можно демонтировать цельными конструкциями, а можно панель расчленить на щиты и производить разборку поэлементно. Все демонтируемые фрагменты фиксируют с помощью грузоподъёмного механизма или подручным такелажем.
После этого можно убирать весь крепёж опалубки. Если опалубку закрепляли сваркой, то крепёж удаляют с помощью газовой резки. С внутренних стяжек удаляют гайки. Затем вынимают стержни из монолита. Отверстия заделывают цементным раствором. Если стержень невозможно удалить из бетона, его оставляют на месте, срезав выступающие концы.
В последнюю очередь снимают элементы опалубки, воспринимающие вертикальные нагрузки. Это может быть в местах проёмов подвалов и прочих сопряжений бетонных конструкций.
Демонтаж деревянной опалубки
Если сроки строительства «поджимают», разборку опалубки фундамента можно начать на 10-й день. Но делать это нужно крайне осторожно. Какой бы ни была срочность демонтажа, при нарушении структуры монолитного бетона, работы по разборке опалубки приостанавливают до полного отвердевания бетона.
Сначала убирают все крепёжные элементы. Снимают распорки, укосы, распорки. Удаляют гайки со стягивающих шпилек. Шпильки вынимают из тела монолита. Впоследствии, оставшиеся отверстия заделывают цементным раствором.В случае невозможности удалить стяжку, её можно оставить в бетоне.Предварительно удаляют выступающие концы стержня.
После этого приступают к снятию деревянных щитов по всему периметру фундамента сверху вниз.Чтобы не произошло резкого обрушения щитов, их фиксируют стропами, подвешивая на стропах автокрана или другого подъёмного механизма.
Например, опалубочный деревянный щит небольшого ленточного фундамента, просто крепят верёвочными растяжками. После отделения щита от бетонного массива, ограждение плавно опускают вниз.В случае защемления опалубочного щита, его разбирают на доски.
Посмотрите видео, как демонтировать деревянную опалубку своими руками.
Снятие фанерной опалубки
Правила и сроки снятия опалубки из строительной фанеры аналогичны условиям по демонтажу деревянной и металлической опалубки. Демонтаж фанерных щитов производят сверху вниз. В местах расположения фанеры, подверженной резкому обрушению, щиты временно фиксируют. После снятия опалубочного крепежа можно приступать к разборке фанерных ограждений.
Рекомендуем посмотреть видео о полном процессе демонтажа опалубки.
Строительная фанера, как и металлические панели, строительный материал многоразового использования. Поэтому к снятию фанерных щитов нужно относиться осторожно и не допускать ударов по её поверхности.
От того, как профессионально выполнены работы по демонтажу опалубочных конструкций, зависит качество поверхности фундамента, его долговечность и надёжность.
Окончательные работы
Фундамент после демонтажа опалубкиПосле снятия опалубки проверяют качество поверхности фундамента. Обнаруженные сколы и трещины тщательно заделывают. Наплывы из бетона удаляют.
Если перед заливкой бетонной смесью опалубочного пространства была уложена вертикальная гидроизоляция из полимерной плёнки, то проверяют целостность её поверхности. Осторожно отделают изоляцию от деревянных или фанерных щитов.
Удалённую опалубку сортируют по размерам, проверяют её целостность и складируют для дальнейшей транспортировки. Пришедшие в негодность части опалубки можно использовать в различных работах, как подсобный материал.
16 главных ошибок при укладке бетона
Установка бетона далеко не так проста, как кажется. Перед тем, как на строительную площадку будет нанесена хоть одна капля бетона, необходимо тщательно подготовиться. Все, от дизайна смеси, количества бетона до закупки, подготовки площадки, инструментов, прогноза погоды, процесса укладки, снятия формы и процесса отверждения, необходимо продумать заранее. И то, что работает для одного сайта, может не работать для другого.
Здесь мы собрали 16 основных ошибок, которые люди допускают при укладке бетона в надежде помочь вам избежать некоторых дорогостоящих и неприятных головных болей.
1. Непонимание, сколько бетона действительно нужно для проекта.
Бетон всегда имеет три измерения, и одна из первых ошибок, которые делают люди при выборе бетона, — это недооценка толщины бетона, необходимой для их проекта. Декоративный или ненесущий бетон может быть более или менее поверхностным, но размеры имеют решающее значение для полов, фундаментов, проездов и несущих опор.
Точная толщина зависит от того, какой вес выдержит бетон.Подъездные пути, по которым проходит интенсивное движение от свалок или трейлеров, должны быть толще, чем проезды, предназначенные, например, для четырехдверного седана.
Общая толщина плиты включает:
4 дюйма для тротуаров
6 дюймов или более для жилых проездов
От 8 до 10 дюймов для коммерческих проездов
От 10 до 12 дюймов для погрузочных платформ или площадок для мусорных контейнеров
Калькулятор бетона можно использовать для перевода трехмерных измерений в кубические ярды бетона, но обязательно введите правильную толщину для вашего проекта. Бетон, который слишком тонкий для предполагаемого использования, легко треснет и разрушится.
2. Не округление заказа бетона.
Бетон быстро сохнет, поэтому после заливки не остается времени на ошибки или корректировки. Делая заказ на бетон, не старайтесь быть экономным или точным. Будьте осторожны и закажите немного более конкретный, чем вы думаете, что вам нужно. Если измерения были немного неточными, дополнительный бетон пригодится.Если измерения были идеальными, водитель увозит лишний бетон.
3. Конкретное мышление одинаково.
Бетон — это гораздо больше, чем кажется на первый взгляд. В зависимости от назначения бетона могут потребоваться разные составы смеси.
Бетон состоит из тех же трех основных ингредиентов:
- Портландцемент
- Вода
- Заполнители (песок как мелкий заполнитель и гравий как крупный заполнитель)
Звучит просто, правда? Фактически, существует пять основных типов портландцемента, как определено Американским обществом испытаний и материалов (ASTM):
Тип I: общего назначения, подходит для большинства зданий, мостов, тротуаров и т. Д.
Тип II: умеренная сульфатостойкость, подходит для бетона, подверженного воздействию почвы или воды, содержащей ионы сульфата
Тип III: высокая начальная прочность, подходит для бетонирования в холодную погоду и быстрого строительства
Тип IV: низкая теплота гидратации, редко используется при строительстве плотин
Тип V: высокая сульфатостойкость, подходит для бетона, подверженного воздействию высоких уровней сульфат-ионов
Помимо трех основных компонентов, существуют также дополнительные ингредиенты, известные как добавки.Добавки придают бетону дополнительные свойства или прочность и делают его пригодным для различных применений.
Добавки попадают в одну из семи основных категорий:
Ускорение добавок значительно ускоряет процесс отверждения, который может занять от 3 до 14 дней. Это особенно полезно при укладке нового бетона в неблагоприятных погодных условиях, поскольку процесс отверждения имеет решающее значение для достижения бетоном своей потенциальной прочности и может зависеть от отрицательных температур
Воздухововлечение — это тип добавки, которая улучшает способность бетона выдерживать цикл замораживания-оттаивания, тем самым уменьшая образование трещин.Воздухововлечение предлагает ряд других преимуществ, включая улучшенную обрабатываемость, повышенную долговечность, уменьшение кровотечения и уменьшение сегрегации.
Антикоррозионные добавки используются в железобетоне для замедления коррозии стальной арматуры. Добавки, ингибирующие коррозию, особенно полезны в подводных бетонных конструкциях или тех, которые подвергаются воздействию элементов, таких как автомобильные мосты и гаражи.
Замедляющие добавки дают эффект, противоположный ускоряющим добавкам, потому что они замедляют скорость схватывания бетона. Они полезны в жарких погодных условиях, когда бетон высыхает и затвердевает быстрее, чем хотелось бы.
Уменьшающие усадку добавки борются с усадкой, возникающей при высыхании бетона, тем самым уменьшая образование трещин и увеличивая срок службы.
Суперпластификаторы обеспечивают временную удобоукладываемость бетона с низкой оседанием, облегчая его заливку и укладку. Суперпластификаторы работают всего от 30 до 60 минут, после чего бетон возвращается в исходное состояние с низкой текучестью, и его становится очень трудно обрабатывать.
Водоредуцирующие добавки влияют на соотношение вода / цемент для производства бетона, с которым легко работать, но который имеет свойства бетона с меньшим количеством воды и более плотной цементной пастой.
4. Отсутствие под рукой всех необходимых инструментов.
Одна вещь, о которой нужно всегда помнить, — это узкое временное окно, в течение которого бетон может обрабатываться после заливки. При укладке бетона подготовка имеет первостепенное значение. Отсутствие надлежащих инструментов под рукой может привести к некачественной установке и пустой трате времени, усилий и денег. Нет времени на быстрый поход в строительный магазин, чтобы купить забытый инструмент, и нет времени на эксперименты с инструментами, не предназначенными для работы с бетоном.
Перед началом конкретной установки проверьте и дважды проверьте, есть ли все инструменты под рукой и что все члены команды понимают их использование.Общие инструменты включают тачки промышленного класса; кельмы для бетона; поплавок «дарби», «бычий» и / или ручной поплавок; стяжка; бетонные грабли и веник; и, конечно же, защитные ботинки, перчатки и другое снаряжение.
5. Недооценка важности правильно закрепленных бетонных форм.
Бетонные формы служат «контейнером» для жидкого бетона и удерживают его в нужной форме до тех пор, пока он не сможет выдержать собственный вес после полного затвердевания и высыхания. Опалубки должны иметь плотные стыки, чтобы предотвратить протекание бетона, должны быть жесткими, чтобы бетон не прогибался, и должны быть достаточно прочными, чтобы надежно удерживать бетон на месте.
Важно отметить, что формы также должны быть горизонтальными, где это необходимо, и иметь соответствующую опору или распорки. Тщательное строительство бетонных форм гарантирует, что готовое бетонное изделие будет иметь правильную форму, что влияет на его общую прочность и долговечность.
Формы чаще всего изготавливают из древесины хвойных пород, например ели, пихты и сосны, но они также могут быть изготовлены из волокна, глины или металла.При использовании деревянных форм рекомендуется выровнять сторону, обращенную к бетону, а также создать водонепроницаемое пазогребневое соединение. Раскосы, распорки, стойки, стяжные проволоки, анкерные стержни и другие виды опор сохраняют формы в их надлежащей форме до тех пор, пока бетон не будет залит и / или затвердеет.
Чтобы облегчить удаление формы, обработайте формы легким вазелиновым маслом (или шеллаком, если используется фанера). Масло не только предотвращает прилипание бетона к формам, но также предотвращает впитывание воды деревянными формами, что может привести к короблению.В процессе отверждения бетон должен естественным образом слегка сжиматься, отрываясь от форм и облегчая их отрыв. Использование деревянного клина, чтобы оторвать форму от бетона, чтобы не сломать край бетона.
6. Быстрая заливка бетона без надлежащей подготовки площадки.
Заливка бетона — это захватывающая часть, и очень хочется броситься на этот шаг. Но неправильная подготовка места может вызвать многочисленные головные боли.Найдите время, чтобы правильно подготовить сайт для достижения наилучших результатов.
Для достижения наилучших результатов бетон необходимо укладывать на ровную, хорошо дренированную и уплотненную поверхность. Это требует некоторой расчистки земли, чтобы удалить мягкий верхний слой почвы, а также любые корни, которые могут мешать бетону в будущем. Затем участок необходимо выровнять. Чаще удаляют грязь, чем добавляют для этого. Несколько дюймов гравия обычно кладут на грязь, а затем уплотняют, чтобы бетон не сдвигался и не растрескивался.
Гравий также способствует отводу воды, которая может попасть под бетонную конструкцию. Но поскольку вода может вызвать набухание земли, что также может привести к сдвигу и растрескиванию бетона, разумно создать дренажный канал вокруг бетона, чтобы вода могла течь вокруг и от бетона.
Бетонные опалубки следует возводить только на полностью ровном и компактном участке.
7.Неспособность использовать подкрепление при необходимости.
Бетон может показаться прочным, долговечным и долговечным материалом, но у него есть один серьезный недостаток: он склонен к растрескиванию. Армирование бетона сталью — обычная практика, потому что свойства стали дополняют свойства бетона, и с этими двумя материалами легко работать. Сталь имеет высокую прочность на растяжение, а бетон способен выдерживать большие нагрузки без сжатия. Вместе они создают превосходный строительный материал: железобетон.
Железобетон позволяет небоскребам достигать невероятных высот, но столь же разумно использовать его в проектах, расположенных ближе к земле. Мосты, лестницы, туннели и полы имеют стальную арматуру. Для долговечности и безопасности для большинства недекоративных применений бетона требуется некоторый уровень стальной арматуры.
Чаще всего используются арматура, стальная сетка, стальное волокно, целлюлозное волокно, переработанное ковровое волокно и стекловолокно, и каждая имеет свой уникальный способ интеграции с бетоном для достижения наилучших результатов.
8. Неправильная установка арматуры из стальной сетки.
Стальная сетка — это всего лишь один из вариантов армирования бетона, но она особенно популярна, потому что ее можно согнуть, чтобы она соответствовала разным формам, например колоннам или стенам.
Но для достижения наилучших результатов стальная сетка должна располагаться в центре бетона, а не в нижней или верхней части.
Вместо этого следует залить чуть больше половины бетона, прежде чем стальная сетка будет помещена сверху.Затем сверху заливается остаток бетона. Вес этого бетона слегка толкает стальную сетку вниз, поэтому она приземляется более или менее в центре. «Бутерброды» из стальной сетки также можно разместить перед заливкой бетона, но для одного листа сетки достаточно описанного выше метода.
9. Пытаться выполнять работу в одиночку.
Бетон — материал, чувствительный ко времени. Бетон остается пластичным в течение ограниченного времени.Никогда не планируйте заливку и отделку бетона самостоятельно. Это только откроет дверь для дорогостоящих и трудоемких проблем. Планируйте сделать это правильно или нет.
Найдите как можно больше людей, чтобы принять участие. Как только вы решите, что у вас достаточно людей, найдите еще несколько. Ошибайтесь в том, что помощи слишком много, а не недостаточно. Неправильная отделка бетона после заливки может привести к тому, что бетон станет более слабым, чем ожидалось, хрупким, подверженным погодным воздействиям, комковатым, неровным и т. Д.Лучше перестраховаться, чем сожалеть.
10. Использование неправильного соотношения вода / цемент.
Соотношение вода / цемент сравнивает вес воды и вес цемента в бетонной смеси в целом. Соотношение вода / цемент влияет на удобоукладываемость, время схватывания, прочность и долговечность бетона.
Единые строительные нормы и правила предписывают, каким должно быть надлежащее соотношение вода / цемент в различных обстоятельствах. В общем, водоцементного отношения 0,50 достаточно. Более высокий водный коэффициент может привести к растрескиванию из-за чрезмерной усадки из-за испарения воды, тогда как более низкий водный коэффициент может привести к тому, что бетон будет трудно заливать и маневрировать. Добавки можно использовать для улучшения удобоукладываемости бетона, не влияя на соотношение вода / цемент.
11. Пробуем заливать бетон в плохих погодных условиях.
Для заливки бетона идеально подходят теплые дни без дождя.Фактически, предпочтение отдается прогнозу по крайней мере на три дня без очень жаркой погоды, минусовых температур или дождя.
Температура бетона в течение первых 24-48 часов определяет, достигнет ли бетон своего потенциала прочности. Бетон, который замерзает в течение этого периода времени, существенно ослабевает, поэтому необходимо принять меры для его изоляции. Изоляционные плиты из пенополистирола, изоляционные одеяла или обогреваемые шкафы можно использовать для сохранения тепла в холодную погоду.
Жаркая погода, напротив, вызывает слишком быстрое испарение воды из бетона. Процесс отверждения требует, чтобы бетон оставался влажным в течение нескольких дней. Можно использовать спринклеры, чтобы поддерживать постоянную влажность участка, или можно накрыть бетон покрытием для удержания влаги.
Конечно, дождливые дни создают проблемы, потому что лишняя вода может исказить хрупкое соотношение цемент / вода в бетоне при его заливке. В таких погодных условиях целесообразно изменить график заливки наружного бетона, но водонепроницаемого ограждения может быть достаточно.
В конце концов, в году обычно бывает больше дней, доставляющих беспокойство по бетону, чем дней, когда погода идеально подходит для этой цели. Знайте, что погода влияет на прочность бетона в первые дни и какие меры предосторожности следует соблюдать.
12. Уход после заливки бетона.
Бетон имеет жидкие свойства, когда он только что замешан, но его заливка не приведет к получению ровной и ровной поверхности без небольшой работы.
Вне зависимости от того, заливается ли бетон непосредственно в формы из автобетоносмесителя или транспортируется туда тачкой или насосом, бетон следует укладывать как можно ближе к конечной точке покоя. Бетон, который слишком часто толкается, может переутомиться и склонен к растрескиванию. Можно использовать специальные грабли для бетона, чтобы слегка манипулировать бетоном, чтобы уменьшить воздушные карманы.
Как только бетон достигает верха формы, по верху бетона проводят стяжку, чтобы выровнять ее.Используйте плотный, бычий поплавок или ручную поплавок, чтобы отрегулировать любые области, которые могут иметь воздушные карманы или нуждаться в дополнительном сглаживании, соблюдая осторожность, чтобы не проводить слишком много времени в какой-либо одной области.
Как только стекающая вода выйдет на поверхность и испарится, добавьте текстуру для сцепления. Бетонную щетку можно слегка протащить под углом 90 градусов к бетонной поверхности, чтобы создать гребни сцепления. Или в это время можно провести декоративное тиснение.
Наконец, необходимо рассмотреть процесс отверждения.Чаще всего применяется влажное лечение. Это означает, что вам нужно будет разработать метод, позволяющий либо поддерживать постоянную влажность бетона, либо удерживать влагу в бетоне.
13. Удаление форм до того, как бетон действительно высохнет.
Формы или «опалубку», удерживающую бетон на месте до его высыхания, следует оставить в покое не менее чем на два дня, чтобы бетон полностью высох. Если опалубку снять слишком рано, бетон может начать прогибаться, трескаться и разрушаться, особенно если такие условия, как температура, влияют на его прочность.Наберитесь терпения, как бы увлекательно ни было видеть готовый продукт. На самом деле, как вы узнаете ниже, бетон требует внимания даже после снятия формы.
14. Переработка бетона.
Бетон действительно требует немного дополнительного внимания после того, как он был залит, но если его слишком много перемещать или «перерабатывать», могут возникнуть множественные проблемы. Кроме того, эти проблемы могут усугубиться попыткой завершить завершающие этапы слишком рано.Избегайте прикосновения к бетону после плавания быка, пока не исчезнет спускная вода, так как может произойти следующее:
- Переработанный бетон может высохнуть и потрескаться.
- Бетон, который подвергается чрезмерной обработке до того, как отводимая вода поднимется на поверхность, может удерживать эту лишнюю воду в смеси, что в будущем приведет к проблемам с образованием накипи.
- Переработанный бетон также может вызвать отделение заполнителей от цемента, что приведет к образованию слишком большого количества мелкого материала у поверхности.
15. Создание скользкого покрытия пешеходных дорожек.
В частности, для бетонных плит текстурированная отделка — это вопрос безопасности, а не только то, что хорошо выглядит или добавляет визуального интереса. Гладкий бетон может быть очень гладким и скользким, но текстурированный бетон обеспечивает большее сцепление. Легкий способ добавить текстуру — провести по поверхности бетонной щеткой до того, как цемент затвердеет.
Текстура также может быть добавлена к бетону с помощью декоративных накладок, которые могут сделать бетон похожим на камни, плитку или кирпич.Третий метод — добавить к герметику зернистый материал перед нанесением или использовать кондиционер, который уже содержит нескользящую добавку в составе.
Шероховатая текстура менее важна для других бетонных применений и может быть совершенно нежелательной, например, в бетонных столешницах. При желании можно получить гладкую гладкую поверхность.
16. Нетерпеливость в процессе лечения.
Заливка, схватывание и отделка бетона — тяжелая работа, и возникает соблазн считать проект «готовым и очищенным от пыли», когда бетон становится заметно сухим и несущим.Однако он требует дополнительного ухода, и это называется лечением.
Отверждение бетона обеспечивает достижение желаемой прочности без растрескивания и превращения в хрупкий. Различные типы бетона имеют разное минимальное время твердения, рекомендованное Американским институтом бетона (ACI):
- ASTM C 150 Тип I — 7 дней
- ASTM C 150 Тип II — 10 дней
- ASTM C 150 Тип III — 3 дня
- ASTM C 150 Тип IV или V — 14 дней
- ASTM C 595, C 845, C 1157 — варьируется
Бетон не достигает максимальной прочности при несоответствии содержания влаги в процессе отверждения.Вода, интегрированная в исходную смесь, испаряется с поверхности и может вызвать растрескивание, если некоторая часть воды не будет пополнена для восстановления некоторого баланса между внутренней частью и поверхностью бетона. Также необходимо поддерживать надлежащую температуру (более 50 градусов по Фаренгейту — это общее правило), что делает крайне важным заливку бетона в идеальных погодных условиях и с многообещающим прогнозом погоды.
Отверждение может быть достигнуто путем поддержания бетона во влажном состоянии, путем использования покрытия для предотвращения испарения или использования химических улучшающих свойств.
Учитывая все обстоятельства, важно знать, с каким типом бетона вы работаете, и набраться терпения, чтобы дать бетону затвердеть в течение минимально рекомендованного периода времени.
Вкратце: подготовка окупается
Наслаждайтесь вашим конкретным творением!
Когда зачищать формы | Журнал Concrete Construction
Q: Как скоро можно будет удалить формы? Если возможно, мы хотим повторно использовать наши формы на следующий день.
A: Опалубки можно снимать, если бетон достаточно прочен, чтобы выдержать его вес и вес любых нагрузок, которые будут на него воздействовать. Требуемый интервал будет установлен спецификациями для некоторых работ. Для работ, на которых не были установлены полевые спецификации для удаления форм и опор, Комитет 347 ACI рекомендовал различные минимальные периоды времени. Они применимы к температурам выше 50 градусов по Фаренгейту. Когда температура опускается ниже, период низкой температуры не следует считать истекшим временем.Их рекомендации можно резюмировать следующим образом:
12-24 часа *
Панельные балки шириной до 30 дюймов
3 дня
Панельные балки шириной более 30 дюймов
4 дня
Если расчетная нагрузка больше статической
Если расчетная нагрузка меньше статической
Центры арок
14 дней
7 дней
Фундамент балки, балки
Пролет в свету менее 10 футов
7 дней **
4 дня
Пролет в свету от 10 до 20 футов
14 дней **
7 дней
Пролет в свету более 20 футов
21 день **
14 дней
Плиты перекрытия
Пролет над постоянными опорами менее 10 футов
4 дня ***
3 дня
Пролет над постоянными опорами от 10 до 20 футов
7 дней **
4 дня
Пролет над постоянными опорами более 20 футов
10 дней **
7 дней
* Но соблюдайте требования к плитам перекрытия или перекрытиям балок и балок, если их поддерживают одинаковые формы. ** Половина этого интервала, если формы могут быть удалены, не нарушая берега. *** 3 дня, если формы могут быть удалены без нарушения берега.
Все эти периоды основаны на предположении, что в это время не будет действующих нагрузок, таких как дорожное движение. Опалубки для систем перекрытий с последующим натяжением разрешается снимать, как только было применено полное последующее натяжение, но при многоэтажных работах следует предусматривать достаточное количество опор для достаточного количества этажей, чтобы они могли выдерживать прилагаемые нагрузки без чрезмерного напряжения. или прогиб.На формы для поддерживаемых систем перекрытий распространяются аналогичные ограничения по минимальному времени до снятия. Если требуется переналадка, она должна быть размещена как можно скорее после зачистки, но не позднее конца рабочего дня, в течение которого была произведена зачистка. Перекрытия, устанавливаемые специально для обеспечения возможности раннего демонтажа и предотвращения дополнительных нагрузок, должны быть указаны инженером-архитектором. Как правило, в прохладную погоду рекомендуется оставлять формы на месте как можно дольше, чтобы достичь адекватного отверждения.Если в прохладную погоду возникает необходимость удалить опалубку раньше, чем это допускается указанными выше рекомендациями Комитета 347 ACI, бетон должен быть достаточно прочным, чтобы выдерживать как статическую, так и временную нагрузку, возникающую во время строительства. Он также должен быть достаточно твердым, чтобы не повредить поверхность при снятии формы. Прочность следует определять путем испытания и сравнивать с требованиями к прочности конструкции, которые должны быть достигнуты инженером-проектировщиком перед снятием изоляции.Прочность на сжатие 500 фунтов на квадратный дюйм следует считать минимальной, прежде чем бетон можно будет снимать и подвергать воздействию отрицательных температур. Прочность следует определять на образцах, отвержденных в рабочих условиях.
Как долго бетон должен застыть перед снятием опалубки
Как долго бетон должен застыть перед снятием опалубки
Что такое опалубка?
Опалубка — это разновидность литейной формы или коробки, подобной контейнеру, в которую заливается и уплотняется свежий бетон. Когда бетон затвердевает, опалубку снимают и получают твердую массу в форме внутренней поверхности опалубки.
Как долго бетон должен застыть перед снятием опалубки
Что такое снятие опалубки:
Снятие опалубки также называется снятием опалубки, в которую заливается бетон. Опалубку следует снимать только после того, как бетонная деталь наберет достаточную прочность. При снятии опалубки следует проявлять осторожность, чтобы обеспечить устойчивость оставшейся опалубки.
Подробнее: B uilding Construction Step By Step Process
Факторы, влияющие на время работ по бетонной опалубке:
Время снятия опалубки зависит от того, насколько быстро бетон член набирает достаточную силу, и это зависит от следующих факторов.
Марка бетона — Поскольку бетон более богатый, скорость набора прочности выше, и, таким образом, бетон набирает прочность за более короткое время.
Марка цемента — Более высокая марка цемента обеспечивает быстрое схватывание и набирает прочность за более короткое время.
Тип цемента — Тип цемента, используемый в бетоне, также влияет на рост прочности бетона. Например, быстротвердеющий цемент по сравнению с обычным портландцементом имеет более высокий прирост прочности и более короткий. Низкотемпературный цемент требует больше времени для схватывания по сравнению с OPC.
Температура — Высокая температура бетона и окружающей среды во время укладки бетона позволяет достичь более высокой прочности за более короткое время.Зимой процесс набора силы замедляется.
Размер бетонного элемента: Размер бетонного элемента также имеет значение в процессе набора прочности. Элементы бетонных секций больших размеров набирают прочность быстрее, чем секции меньшего размера.
Подробнее: M Методики гидроизоляции дома
Как долго бетон должен застыть перед снятием опалубки
Время снятия опалубки согласно ASTM:
старший Нет | Тип цемента | Время снятия опалубки |
1 | Цемент I типа | 7 дней |
2 | Цемент II типа | 10 дней |
3 | Цемент III типа | 3 дня |
4 | Цемент типа IV или V | 14 дней |
5 | ASTM C 1157 C 595, C 845 цементов | Варьируется |
Обычно Американский институт бетона рекомендует следующее:
старший № | Тип опалубки | Минимальный период перед установкой опалубки |
1 | Стены и колонны вертикальные Опоры | 24–48 часы |
2 | Плиты с оставленными под ними подпорками | 3-4 дней |
3 | Софиты с оставленными под ними подпорками | 7
дн.![]() |
4 | Опоры, поддерживающие плиты ниже 15 футов | 7 дней |
5 | Опоры, поддерживающие плиты ниже 15 футов | 14 дней |
6 | Опоры, поддерживающие арки и балки более 20 футов | 21 год дней |
Как долго бетон должен застывать перед снятием опалубки
Время снятия опалубки по IS 456: 2000
старший № | Тип опалубки | Минимальный период перед установкой опалубки |
1 | Вертикальная опалубка колонн, стен, балки | 16-24 h |
2 | Опалубка для перекрытий перекрытий (подпорки должны быть исправить сразу после снятия опалубки) | 3 дн. |
3 | Опалубка под балки (подпорки должны быть повторно закрепить сразу после снятия опалубки) | 7
дн.![]() |
4 | Опоры к плитам: 1) Диапазон до 4.5 мес. 2) Размахом более 4,5 м | 7 дней 14 дней |
5 | Подпорки к балкам и аркам: 1) Размахом до 6 м 2) Размахом более 6 м | 14 дней 21 год дн. |
Подробнее: Блок ACC — изготовление и сравнение с кирпичом из красной глины
Как долго бетон должен застыть перед снятием опалубки
Как правильно снять опалубку :
- Снятие опалубки — одна из самых опасных работ на объекте.Если неправильное выполнение не только влияет на структуру, но и может привести к высоким риск для рабочих, работающих на объекте. Поэтому следующий важный момент это следует учитывать при снятии опалубки.
- Провести надлежащие испытания (в основном неразрушающий контроль) бетона, чтобы убедиться в его прочности. развит.
- Снятие опалубки следует начинать с снятых вертикальных элементов
первый.
- Опоры плиты или перекрытия нельзя снимать, пока не будет обеспечено эффективно переносить собственный вес и внешние нагрузки.
- Не следует крепить ломы сбоку для снятия опалубки, так как это может повредить края бетона.
- Бетон рыхлый или любой другой материал, обнаруженный по краям и углам, необходимо удалить.
- Инженеры по безопасности должны осмотреть участок перед снятием опалубки. для обеспечения подходящих условий.
- В целях безопасности рабочего проверяйте положение опалубки, достаточное для предусмотрены распорки и рабочие площадки для снятия опалубки на более высоких возвышения.
- Команда, снимающая опалубку, должна знать о рисках и правилах безопасности на строительной площадке.
Как долго бетон должен застывать перед снятием опалубки
Подробнее:
Добро пожаловать на civiconcepts.com, этот веб-сайт создан и поддерживается Бхушаном Махаджаном . Он имеет степень бакалавра гражданского строительства и основатель компании Civiconepts — Make Your House Perfect With Us. Имеет опыт работы в строительстве мостов, работе с железными балками, строительстве коробчатых водопропусков, строительстве подпорных стен.Он был преподавателем в дипломном инженерном колледже более 3 лет.
Время демонтажа бетонной опалубки, спецификации и расчеты
Удаление бетонной опалубки , также называемое зачисткой или снятие опалубки, должно выполняться только после того, как бетон наберет достаточную прочность, по крайней мере, в два раза превышающую нагрузку, к которой бетон может подвергнуться воздействию при снятии опалубки. Также необходимо обеспечить устойчивость оставшейся опалубки при снятии опалубки.
Время снятия бетонной опалубки
Скорость затвердевания бетона или его прочность зависит от температуры и влияет на время снятия опалубки. Например, время, необходимое для удаления бетона зимой, будет больше, чем время, необходимое летом.
Особое внимание требуется при снятии опалубки изгибающихся элементов, таких как балки и плиты. Поскольку эти элементы подвергаются самонагрузке, а также динамической нагрузке даже во время строительства, они могут прогибаться, если полученная прочность недостаточна для выдерживания нагрузок.
Для оценки прочности бетона перед снятием опалубки следует провести испытания бетонных кубиков или цилиндров. Бетонные кубы или цилиндры должны быть приготовлены из той же смеси, что и конструкционные элементы, и отверждены при тех же условиях температуры и влажности, что и конструкционный элемент.
Только после того, как будет подтверждено, что бетон в элементах конструкции приобрел достаточную прочность, чтобы выдерживать расчетную нагрузку, следует снимать опалубку.Если возможно, опалубку следует оставить на более длительное время, так как это помогает в отверждении.
Снятие опалубки с бетонной секции не должно приводить к превращению элемента конструкции в:
- Обрушение под действием собственной или расчетной нагрузки
- чрезмерно прогибает элемент конструкции в краткосрочной или долгосрочной перспективе
- физически повредить элемент конструкции при снятии опалубки.
При снятии опалубки необходимо учитывать следующие моменты, независимо от того, подвержена ли конструкция:
- Ущерб от замораживания и оттаивания
- Образование трещин из-за термического сжатия бетона после нанесения опалубки.
Если существует значительный риск любого из вышеперечисленных повреждений, лучше отложить время снятия опалубки. Если опалубку необходимо снять для оптимизации строительных работ по бетону, эти конструкции необходимо хорошо изолировать, чтобы предотвратить такие повреждения.
Расчет безопасного времени монтажа опалубки:
Элементы конструкции рассчитаны на расчетную нагрузку. Но до того, как конструкция будет завершена и подвергнется всем нагрузкам, принятым во время проектирования конструкции, элементы конструкции подвергаются собственному весу и нагрузкам конструкции в процессе строительства.
Итак, чтобы продолжить строительные работы более быстрыми темпами, необходимо рассчитать поведение конструкции при собственной и строительной нагрузке. Если это можно сделать и элемент конструкции окажется безопасным, опалубку можно будет снять.
Если эти расчеты невозможны, то для расчета безопасного времени забивания опалубки можно использовать следующую формулу:
Характеристическая прочность куба, равная зрелости конструкции, требуемой на момент снятия опалубки
Эта формула была дана Харрисоном (1995), в которой подробно описаны предпосылки определения времени снятия опалубки.
Другой метод определения прочности бетонной конструкции — это проведение неразрушающих испытаний элемента конструкции.
Факторы, влияющие на сроки изготовления бетонной опалубки
Время схватывания бетонной опалубки зависит от прочности элемента конструкции. Развитие прочности бетонного элемента зависит от:
- Марка бетона — чем выше марка бетона, тем выше скорость набора прочности и, таким образом, бетон достигает прочности за более короткое время.
- Марка цемента — Чем выше марка цемента, тем выше прочность бетона за более короткое время.
- Тип цемента — Тип цемента влияет на рост прочности бетона. Например, быстротвердеющий цемент дает больший прирост прочности за более короткий период времени, чем обычный портландцемент. Низкотемпературному цементу требуется больше времени для набора достаточной прочности, чем OPC.
- Температура — Более высокая температура бетона во время укладки позволяет достичь большей прочности в более короткие сроки.Зимой время набора прочности бетона увеличивается.
- Более высокая температура окружающей среды ускоряет рост прочности бетона.
- Опалубка помогает бетону изолировать его от окружающей среды, поэтому чем дольше опалубка остается в бетоне, тем меньше потери тепла при гидратации и тем выше скорость увеличения прочности.
- Размер бетонного элемента также влияет на увеличение прочности бетона. Элементы бетонных секций большего размера набирают прочность за более короткое время, чем секции меньшего размера.
- Ускоренное отверждение также является методом увеличения скорости набора прочности за счет нагрева.
Обычно следующие значения прочности бетона принимаются во внимание при снятии опалубки для различных типов бетонных конструктивных элементов.
Таблица — 1: Прочность бетона в зависимости от типа и размера элемента конструкции для снятия опалубки
Прочность бетона | Тип и пролет конструктивного элемента |
2.5 Н / мм 2 | Боковые части опалубки для всех элементов конструкции снимаются |
70% расчетной прочности | Внутренние части опалубки перекрытий и балок пролетом до 6 м съемные |
85% расчетной прочности | Внутренние части опалубки перекрытий и балок пролетом более 6 м могут сниматься |
Таблица — 2: Время снятия опалубки (при использовании обычного портландцемента):
Тип опалубки | Время снятия опалубки |
Стороны стен, колонны и вертикальные грани балки | От 24 часов до 48 часов (по решению инженера) |
Плиты (стойки слева внизу) | 3 дня |
Балка перекрытия (стойки слева внизу) | 7 дней |
Удаление стоек перекрытий: | |
i) перекрытия перекрытия до 4.![]() | 14 дней |
ii) перекрытия более 4,5 м | 14 дней |
Снятие подпорок балок и арок | |
i) Пролет до 6 м | 14 дней |
ii) Пролет более 6 м | 21 день |
Важное примечание:
Важно отметить, что время снятия опалубки, указанное выше в Таблице 2, наступает только при использовании обычного портландцемента.В обычном процессе строительства используется цемент Portland Pozzolana. Итак, время, указанное в таблице 2, следует изменить.
Для цементов, кроме обычного портландцемента, время, необходимое для снятия опалубки, должно быть следующим:
- Portland Pozzolana Cement — время зачистки будет 10/7 от времени, указанного выше (Таблица 2)
- Низкотемпературный цемент — время зачистки будет 10/7 от времени, указанного выше (Таблица-2)
- Быстротвердеющий цемент — время снятия 3/7 времени, указанного выше (Таблица 2), будет достаточным во всех случаях, за исключением вертикальных сторон плит, балок и колонн, которые должны оставаться не менее 24 часов.
Технические условия на снятие бетонной опалубки
При снятии опалубки необходимо учитывать следующие моменты:
- Опалубку нельзя снимать до тех пор, пока бетон не наберет достаточной прочности, чтобы выдержать все возложенные на него нагрузки. Время, необходимое для снятия опалубки, зависит от конструктивной функции элемента и скорости набора прочности бетона. Марка бетона, тип цемента, водоцементное соотношение, температура во время выдержки и т. Д.влияют на скорость набора прочности бетона.
- Детали опалубки и соединения должны быть расположены таким образом, чтобы облегчить и упростить снятие опалубки, предотвратить повреждение бетона и панелей опалубки, чтобы их можно было повторно использовать без значительного ремонта.
- Инженер должен контролировать процедуру снятия опалубки, чтобы обеспечить качество затвердевшего бетона в элементе конструкции, то есть в нем не должно быть или иметь минимальные дефекты отливки, такие как сотовые конструкции, дефекты размера и формы и т.
Д.Эти дефекты в бетоне влияют на прочность и устойчивость конструкции. Таким образом, могут быть выполнены немедленные ремонтные работы или члены могут быть отклонены.
- Разделение форм не должно производиться прижиманием лома к бетону. Это может повредить затвердевший бетон. Добиться этого следует с помощью деревянных клиньев.
- Нижние части балок и балок должны оставаться на месте до окончательного снятия всех опор под ними.
- Балочные формы должны быть спроектированы и удалены так, чтобы берега можно было временно удалить, чтобы можно было удалить балочные формы, но их нужно было сразу заменить.Борта и балки будут демонтированы, начиная с середины пролета элемента, продолжая симметрично вверх по опорам.
- Необходимо получить разрешение инженера на последовательность и порядок снятия опалубки.
Артикул:
- ACI (1995) Методы оценки прочности бетона на месте. ACI 228.1R-95.
- ASTM (1987) Стандартная практика оценки прочности бетона по методу зрелости.
ASTM C1074–87
- BS 8110 — Свод правил для конструкционного использования бетона
- IS-456 — Обычный и железобетонный — Свод правил
Часто задаваемые вопросы
Когда нужно снимать опалубку?Удаление бетонной опалубки , также называемое заделкой или снятием опалубки, должно выполняться только после того, как бетон наберет достаточную прочность, по крайней мере, вдвое превышающую напряжение, которому может подвергаться бетон при опалубке. удалены.Также необходимо обеспечить устойчивость оставшейся опалубки при снятии опалубки.
Какие факторы влияют на время схватывания бетона? Время схватывания бетонной опалубки зависит от прочности элементов конструкции. Развитие прочности бетонного элемента зависит от:
1. Марка бетона
2. Марка цемента
3. Тип цемента
3. Температура
4. Размер бетонного элемента
5. Ускоренное отверждение
Подробнее:
Виды опалубки (опалубки) для бетонных конструкций
Пластиковая опалубка для бетона — применение и преимущества в строительстве
Соображения при проектировании бетонной опалубки — основа для проектирования бетонной опалубки
Критерии проектирования деревянной бетонной опалубки с расчетными формулами
Расчет нагрузки и давления на бетонную опалубку
Срок снятия бетонной опалубки, технические характеристики и расчеты
Измерение опалубки
Опалубка (опалубка) для различных элементов конструкции — балок, перекрытий и т. Д.
Контрольный список безопасных методов опалубки
КОГДА СНЯТЬ БЕТОННАЯ ОПАЛУБКА?
Удаление форм
Опалубки не следует снимать до тех пор, пока бетон не затвердеет в достаточной степени, чтобы он мог безопасно выдерживать собственный вес и любые другие временные нагрузки, которым он подвергается.
Период поддержки (период между укладкой бетона в формы и снятием форм) различается в зависимости от типа используемого цемента и конструкции опалубки. В обычных конструкциях, несущих строительные нагрузки, нельзя снимать боковые балки в течение 7 дней, а опорные балки — в течение 28 дней после укладки бетона.
Ни при каких обстоятельствах формы не должны застревать до тех пор, пока бетон не достигнет прочности, по крайней мере, вдвое превышающей напряжение, которому бетон может подвергаться во время удара.
Упомянутая прочность должна соответствовать прочности бетона с использованием того же цемента и заполнителей, с такими же пропорциями, и затвердевшего в условиях температуры и влажности, аналогичных тем, которые существуют при работе. По возможности, опалубку следует оставить на более длительный срок, так как это будет способствовать затвердеванию.
В нормальных условиях (как правило, при температурах выше 20 9 10 65 0 9 10 66 C) и при использовании обычного цемента по истечении следующих периодов времени возможно поражение форм.
Тип формы | Срок удаления |
Стены, колонны и вертикальные стороны балок | От 24 до 48 часов по усмотрению ответственного инженера. |
Плиты (стойки слева внизу) | 3 дня |
Балка перекрытия (стойки слева внизу) | 7 дней |
Снятие стоек с перекрытиями (пролетом до 4,5 м) | 7 дней |
Снятие стоек с перекрытиями (охват более 4.5 м) | 14 дней |
Снятие стоек к балкам и аркам (протяженность до 6 м) | 14 дней |
Снятие стоек к балкам и аркам (протяженностью более 6 м) | 21 день |
Для быстротвердеющего цемента 3/7 указанного периода будет достаточно во всех случаях, за исключением вертикальных сторон плит, балок и колонн, которые должны оставаться в течение 24 часов.
Все опалубки следует снимать без ударов и вибрации, поскольку это может повредить железобетон.Перед снятием потолка и распорок следует обнажить бетонную поверхность, если это необходимо, чтобы убедиться, что бетон достаточно затвердел. Следует принять надлежащие меры предосторожности, чтобы снизить скорость затвердевания всех элементов в холодную погоду.
Номер ссылки
IS-456 — Обычный и железобетон — Практические правила
Руководство по удалению вашей бетонной формы
Искать на продажу дополнительные бетонные формы, полагая, что они увеличат текучесть вашего проекта, — распространенное заблуждение.Тем не менее, отличный способ сократить расходы — это быстро задействовать уже имеющиеся у вас формы. Слишком быстрое удаление форм сопряжено с риском, но, приняв необходимые меры предосторожности, вы можете эффективно сбалансировать эти риски с меньшими расходами.
Вот несколько советов относительно времени, необходимого для определения прочности, процесса испытаний и метода снятия, которые помогут увеличить скорость оборачиваемости опалубки без ущерба для прочности вашего бетона.
Удаление в нужное время
Самым важным фактором при снятии опалубки является обеспечение бетона достаточным количеством времени для достижения необходимой прочности.Размер, сорт и температура играют решающую роль в определении того, как рано его можно удалить.
Большие бетонные секции обычно укрепляются быстрее, чем небольшие, но также следует учитывать требования к несущей способности. Например, колонны и стены можно укрепить всего за двадцать четыре часа, в то время как широкие перекрывающие балки могут занять более трех недель.
Также важна марка бетона. Чем выше оценка, тем быстрее достигается желаемая прочность.Наконец, разные температуры приводят к различным временным периодам упрочнения. Чем выше температура, тем быстрее он затвердевает, но слишком быстрое отверждение может поставить под угрозу долговечность вашего проекта. Проконсультируйтесь с инженером, чтобы найти правильную температуру для баланса скорости и выносливости.
Тест, тест и снова тест
После того, как вы рассчитали подходящее время удаления, необходимо провести определенные тесты, чтобы остановить любую потерю структурной целостности. Эффективный метод тестирования элемента конструкции — использование отдельного бетонного куба или цилиндра.Выдержите тестовую структуру и большую форму при одинаковой температуре и влажности.
Вы также можете выполнить неразрушающий контроль основного проекта, чтобы определить его прочность. Каким бы методом вы ни выбрали испытание, очень важно, чтобы ваш бетон мог выдерживать собственный вес и вес любых нагрузок, которые он может выдерживать.
Как удалить
Теперь, когда вы предприняли необходимые шаги для подтверждения безопасного снятия опалубки, пора приступить к процессу. Во-первых, вы должны получить разрешение инженера на последовательность и схему удаления, если таковая имеется.
Во избежание повреждения затвердевшего бетона используйте деревянные клинья вместо ломов для отделения опалубки. Наконец, обратите внимание на любые соты или дефекты формы во время удаления. Раннее выявление этих проблем может стать разницей между ремонтом и полным восстановлением.
Эффективное использование опалубки может привести к значительному сокращению суммы покупки. Следуя этому руководству, определите, что вам нужно для конкретной формы, и начните экономить на своем следующем проекте.Для вашего следующего конкретного проекта свяжитесь с Forming America или позвоните сегодня по телефону 1-888-933-1304.
Заливка фундамента
После выбора подрядчика можно выделить 7 основных этапов заливки фундамента:
(щелкните каждый элемент для подробного описания)
Раскопки
Опоры (опалубка и бетонная заливка)
Стены (опалубка и бетонная заливка)
Гидроизоляция
Дренажная труба / Плакучая плитка
Засыпка
Заливка / отделка бетонного пола
Обычно на создание фундамента уходит 4-5 дней.
Обратите внимание, что несколько этапов заливки фундамента выполняются в один и тот же день.
Погода может играть роль в определении общей продолжительности работы.
День 1: Раскопки
Яма вырыта с помощью экскаватора. Если вы еще не нанимали экскаватор, мы порекомендуем экскаватор, с которым мы работали раньше. Яма должна быть больше, чем площадь фундамента, чтобы в ней могли разместиться рабочие, которые будут заливать ваш фонд.
Фундаменты изготовлены из форм, размещенных на ненарушенной земле. Фундамент всегда шире бетонных стен. Также в это время обычно заливают несколько опор меньшего размера для поддержки различных столбов внутри дома.
Опоры воспринимают нагрузку дома через несущие стены и столбы. Тип и размер фундамента зависят от ряда факторов, включая почвенные условия, размер дома и уклон участка. Есть три вида опор:
стеновые, колонные и ступенчатые. Стеновые опоры поддерживают стены. Фундаменты колонн поддерживают стойки, которые, в свою очередь, поддерживают балки, поддерживающие, например, пол. На крутых склонах опоры с крутыми склонами используются для опоры
День 3: Заливка бетонных стен
Перед тем, как заливать стены, мы снимем опалубку — это означает, что мы удалим формы, теперь, когда бетонные основания высохли и затверделы. Как и опоры, формы используются для заливных бетонных стен.M&C Foundation Forming использует Resi-ply формы из R. Desilets Бетонные формы и аксессуары. Мы также являемся дилером и дистрибьютором R. Desilets, поставляющий бетонные формы и аксессуары нашим партнерам по отрасли по всей Атлантической Канаде.
День 4: Зачистка стен, гидроизоляция, установка дренажной трубы
Опять же, формы снимаются, а бетонные стены затвердевают перед следующим этапом. После зачистки стены мы нанесем важнейшую часть фундамента: гидроизоляцию.
Гидроизоляцию не следует путать с гидроизоляцией. В то время как гидроизоляция поможет уменьшить проникновение влаги в ваши стены и фундамент, гидроизоляция полностью отводит воду, тем самым предотвращая проникновение воды в ваши стены или основы. При нанесении этого продукта образуется густая липкая смолистая субстанция, которая затвердевает и действует как непроницаемая мембрана, обеспечивая сухой фундамент на многие-многие годы вперед.Мы используем продукты Tremco, в частности Tuff n Dri и сторожевые системы. Для получения дополнительной информации посетите наш раздел «Гидроизоляция».
Есть несколько разных терминов для этого процесса, но все они означают одно и то же, и установка дренажной плитки абсолютно необходима для сохранения сухого фундамента. Эта «плачущая плитка» отводит воду от фундамента,
и гарантирует, что любая вода, просачивающаяся в почву, будет стекать из фундамента, тем самым предотвращая попадание влаги или воды в ваш подвал.
День 5 (при необходимости): Заливка бетонного пола и засыпка фундамента
Вы почти закончили строительство фундамента своего дома!
После того, как дренажная труба установлена и нанесена система гидроизоляции, бетонный пол заливается.
В последующие дни при строительстве вашего нового дома будет выполнено несколько других шагов, ведущих к устройству черного пола.После того, как установка этого черного пола будет завершена, область вокруг вашего фундамента будет засыпана. Засыпанный грунт градуируется таким образом, чтобы он отклонялся от фундамента, чтобы вода стекала от стены. Это последний этап строительства фундамента и цоколя.
Если идея построить новый дом с нуля пугает вас, просто представьте: вскоре вы будете сидеть в своей сухой, уютной комнате отдыха, смотреть финал Кубка Стэнли, пока метель бушует за вашим окном, и все твои усилия работа, построение дома своей мечты, окупится !!
.
