Сколько сохнет бетон (застывает, схватывается)

Широкое применение бетона в строительстве обусловлено его надежностью, простотой изготовления и доступностью. Сегодня такой материал востребован при возведении как жилых, так и промышленных помещений с разной этажностью. Ключевым фактором, влияющим на прочность бетонных изделий, является время затвердевания.

Содержание

  • 1 Полимеризация бетона
    • 1.1 Схватывание
    • 1.2 Срок твердения
  • 2 Уход за бетоном после заливки
  • 3 Стадии набора прочности
  • 4 Зависимость времени набора прочности от марки бетона
  • 5 Факторы воздействия
    • 5.1 Сезонность
    • 5.2 Трамбовка
    • 5.3 Состав

Полимеризация бетона

Твердение бетона выполняется за счет гидратации — особой химической реакции, возникающей между вяжущими компонентами и водой. Процесс предназначается для преобразования базового сырья (цементно-песчаной смеси со щебнем и песком) в гидросиликат кальция. По завершении периода затвердевания создается монолитная основа с повышенными прочностными свойствами.

Срок застывания бетона определяется следующими факторами:

  1. Марка цементной смеси.
  2. Пропорции и соотношение компонентов в растворе.
  3. Показатели атмосферной влажности.
  4. Технология производства.
  5. Окружающий температурный режим.
  6. Толщина и плотность заливки бетона.
  7. Соблюдение правил ухода за раствором в процессе затвердевания.

Для полной полимеризации задействуются два этапа:

  1. Схватывание.
  2. Набор заявленной прочности.

Определяя, сколько сохнет бетон, важно учитывать марку цемента, который использовался при замешивании смеси. Наибольшей надежностью характеризуется модель М500, а минимальной прочностью — М100.

Еще время застывания бетона определяется пропорциями компонентов и наличием различных наполнителей в составе. Чем больше в растворе будет присутствовать песка или гравия, тем быстрее из него выйдет лишняя жидкость.

Если использовать большое количество керамзита и шлака, вода начнет испаряться медленнее.

При несоблюдении плотности укладки прочностные свойства бетонной смеси будут снижены. При возведении промышленных объектов бетон дополнительно уплотняют с помощью вибропрессования. В бытовых условиях процедуру заменяют простым уплотнением ручными приспособлениями.

Чтобы сохранить влагу в составе смеси, ее нужно укрыть гидроизолирующей пленкой. Это может быть полиэтилен или битумная мастика. Задача подобных материалов заключается в усилении гидратации и защите раствора от быстрой потери жидкости.

Также такой эффект достигается путем периодического смачивания раствора водой. Ее наносят с помощью распыления или обрызгивания.

Схватывание

Схватывание бетона является первой стадией его полимеризации и занимает не больше 1-2,5 часов. Точный интервал определяется температурными условиями, при которых выполняются работы:

  1. Если окружающая температура составляет +20°С, химическая реакция будет запущена через 100-120 минут после заливки смеси в опалубку. Потом состав будет сохнуть еще час.
  2. При температурном режиме +1…+19°С схватывание будет происходить через 3-5 часов.
  3. При нулевой температуре реакция начинается через 7-10 часов после затворения. При этом продолжительность высыхания составит 16-20 часов.

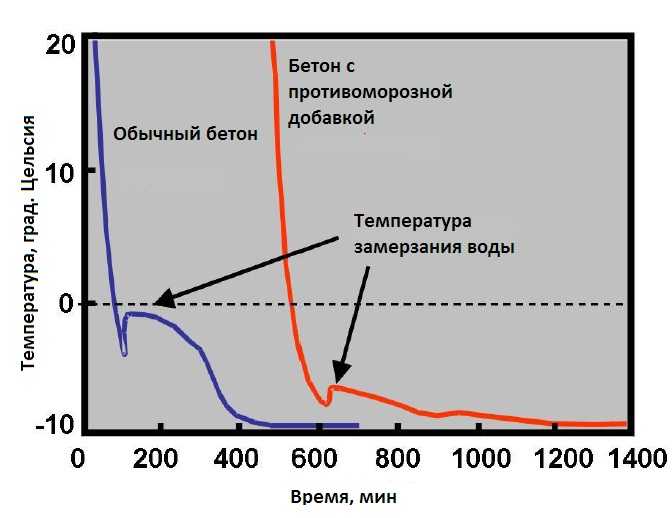

Если на стройплощадке будет отрицательная температура, составляющие смеси перестанут вступать в процесс гидратации с водой, а смесь не сможет засохнуть. Она будет держаться в инертном состоянии до повышения температурных отметок выше 0°С. Чтобы избавиться от подобного явления, можно добавить к составу бетона специальные наполнители, которые ускоряют гидратацию, или возвести утепленную опалубку.

Если на улице достаточно жарко (выше +30°С), время схватывания бетона сократится, но качество конечной продукции снизится. Связано это с быстрым испарением влаги и ухудшением прочностных свойств бетонных изделий.

В жаркий период в смесь вносят специальные наполнители, которые увеличивают время твердения бетона.

В их числе:

  1. Кислота НТФ.
  2. Сахарная кормовая патока.
  3. Глюконат натрия.
  4. Комплексные составы.
  5. Другие добавки.

Сколько времени сохнет бетон и за какое время схватывается, зависит от массы факторов. Под гидратацией подразумевается процесс преобразования исходного сырья в гидрат кальция, т.е. цементная основа начинает минерализоваться и становится монолитной.

Срок твердения

После схватывания начинается процесс затвердевания бетона. Он заключается в возникновении химической реакции между цементными гранулами и жидкостью из раствора. Лучшие показатели гидратации замечаются при влажности воздуха 75% и при температуре +15…20°С.

Если показатели температуры держатся на уровне ниже +10°С, понадобится введение в состав специальных антиморозных компонентов. В противном случае бетон не получит проектную прочность.

Уход за бетоном после заливки

Любая бетонная смесь требует правильного ухода после заливки. В первую очередь необходимо обеспечить подходящие условия для нормальной химической реакции между водой и вяжущими компонентами. При соблюдении базовых правил раствор становится прочным и твердым. Специфика ухода напрямую зависит от времени года, когда выполнялась укладка.

Специалисты не рекомендуют проводить строительные работы в жару, поэтому лучше приступить к ним утром или вечером, после заката. Если заливка выполняется днем, необходимо обеспечить хорошую защиту от ультрафиолета, накрыв слой рубероидом, листами шифера или другим укрывным материалом.

Последующий уход заключается в защите поверхности от размытия и появления отверстий. Выполняя самостоятельное замешивание, необходимо придерживаться требований СНиП и не допускать больших пауз между мероприятиями. В летний период смеси сохнут достаточно быстро, поэтому любые простои противопоказаны. В противном случае раствор станет непригодным для использования.

В жаркое время смесь нужно регулярно смачивать водой и придерживаться технологических норм, препятствующих испарению жидкости.

Если температура на улице составляет больше 15°С, в состав нужно вводить воду через каждые 10-12 часов. В ветреную погоду — через 2-3 часа.

Особые сложности в уходе за залитой основой отсутствуют. Главное — поддерживать оптимальную влажность и температуру на этапе схватывания и твердения смеси.

Стадии набора прочности

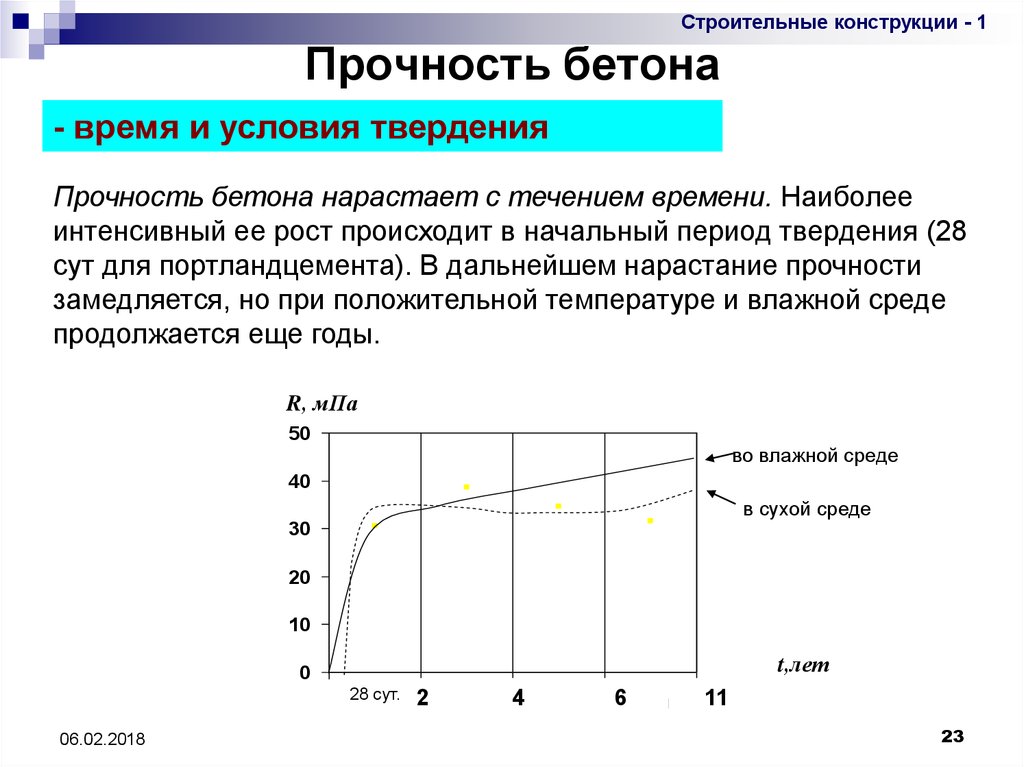

Затвердевание бетона до момента набора марочной прочности занимает около 28 дней, но точно определить, сколько застывает материал, можно только на стройплощадке.

Весь процесс выполняется в две стадии:

  1. Первая заключается в схватывании смеси, когда все ее составляющие соединяются в одно целое.
  2. Вторая предусматривает набор прочностных свойств и затвердевание.

Чтобы уточнить, за какое время схватывается бетон, сначала можно ориентироваться на общепринятое значение в 1 сутки с момента заливки. Точное время зависит от температурных условий. Если на улице достаточно тепло (выше 20°С), то процесс займет не больше 5 часов.

Смесь приступает к схватыванию через 2-3 часа с момента перемешивания компонентов. В осенний период это может длиться больше суток. При этом в холодное время строительные работы продолжаются.

В течение первой стадии смесь сохраняет подвижное состояние, поэтому пользователь может вносить изменения в форму будущей конструкции. Для снижения вязкости применяют механизм тиксотропии.

Следующий этап заключается в затвердевании смеси. Марочные прочностные характеристики появляются через четыре недели, но финишные свойства обретаются через пару лет. Сроки твердения бетона зависят от условий температуры и влажности.

Первые 5-6 суток с момента заливки отличаются максимальной интенсивностью застывания, поэтому за этот период материал уже имеет 30% прочности. Через 90-10 суток показатель на 20% превысит марочный.

В течение первой недели бетон нужно подвергать температурному воздействию, увлажнению, тепло- и гидроизоляции.

Особое внимание нужно уделять поддерживанию оптимальной влажности. При температурном режиме +25…+30°С бетон нагружается уже через 7 дней с момента заливки.

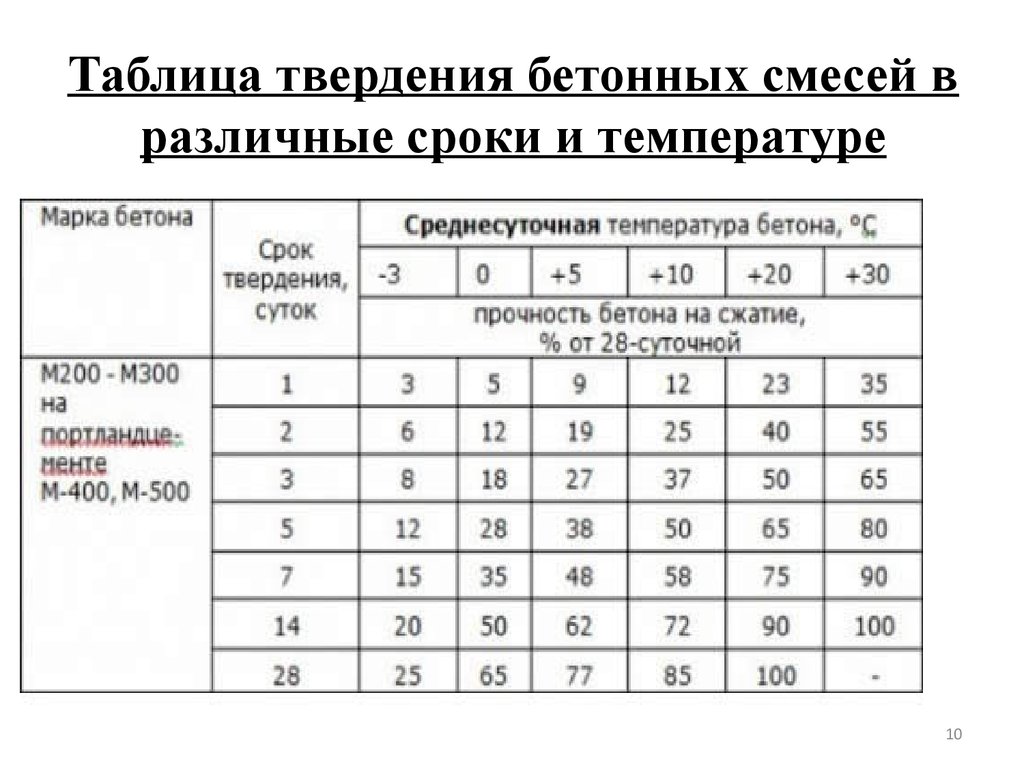

Зависимость времени набора прочности от марки бетона

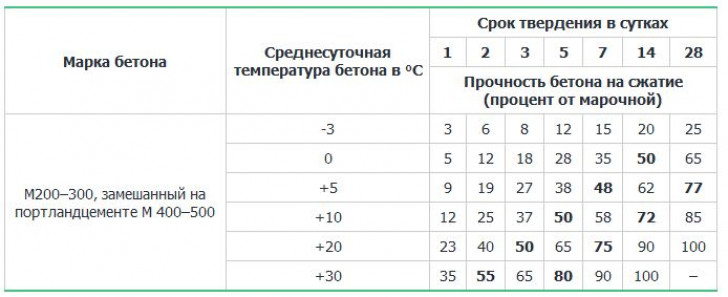

Интенсивность набора прочности зависит и от марки бетона. Чем ниже марка бетона, тем выше будут прочностные характеристики. Для составов под марками М15-М150 характерна критическая прочность до 50%.

Конструкции из материалов марки М200-300 обладают значением в 40% от марочной. При этом допустимый нормативами безопасный показатель составляет 50%, а приступать к строительным работам можно только после получения отметок в 72% от заданных значений.

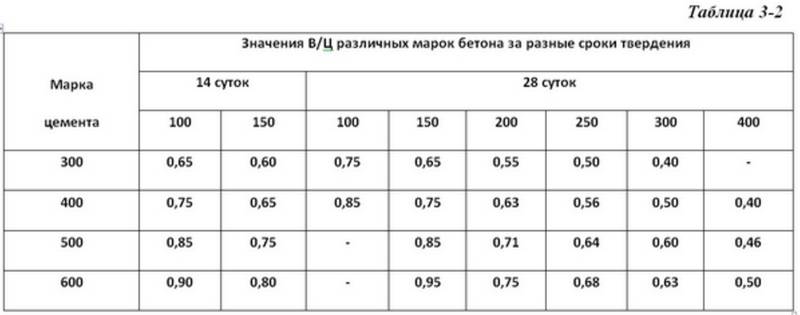

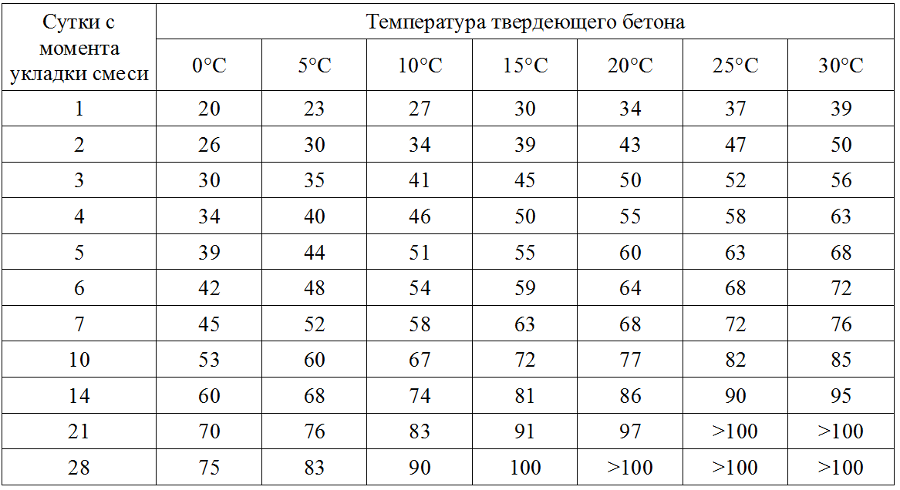

Для оценки прочностных показателей бетонной смеси можно воспользоваться двумя методиками:

  1. Разрушающая. Подразумевает раздавливание кубика с помощью пресса.
  2. Неразрушающая. В таком случае свойства материала определяются без разрушительных воздействий.

Вторая технология более востребована и основана на применении устройств упругого отскока, ультразвукового оборудования или ударных приборов.

С помощью современных портативных устройств можно быстро и точно определить степень прочности.

Они бывают:

  1. Электронными. Отличаются высокой точностью и способны сохранять до 5 тыс. измерений за одну диагностику.
  2. Механическими. Применяются при определении прочностных свойств бетонов разного класса.
  3. Ультразвуковыми. Предназначаются для оценки передаточной и отпускной прочности при затвердевании. Скорость распространения ультразвука превышает 4500 м/с.

Факторы воздействия

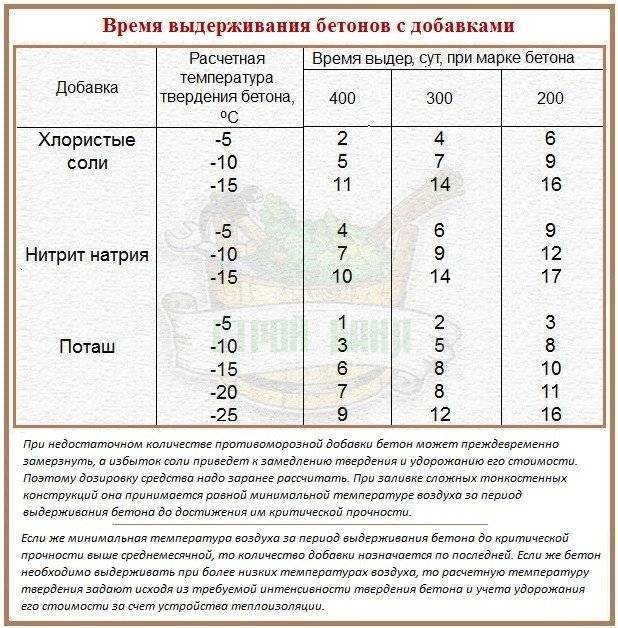

Чтобы узнать, сколько сохнет бетон, необходимо учитывать ряд условий, оказывающих воздействие на скорость твердения бетона.

Сезонность

Ключевыми факторами, определяющими, сколько по времени застывает бетон, являются среда и период года, когда производятся строительные работы. В эту группу относят показатели уличной температуры и влажности воздуха.

Если летом состав может затвердеть за несколько суток, то в холодный период отвердение займет больше месяца. Специфика набора прочности при благоприятных условиях твердения бетона выглядит следующим образом:

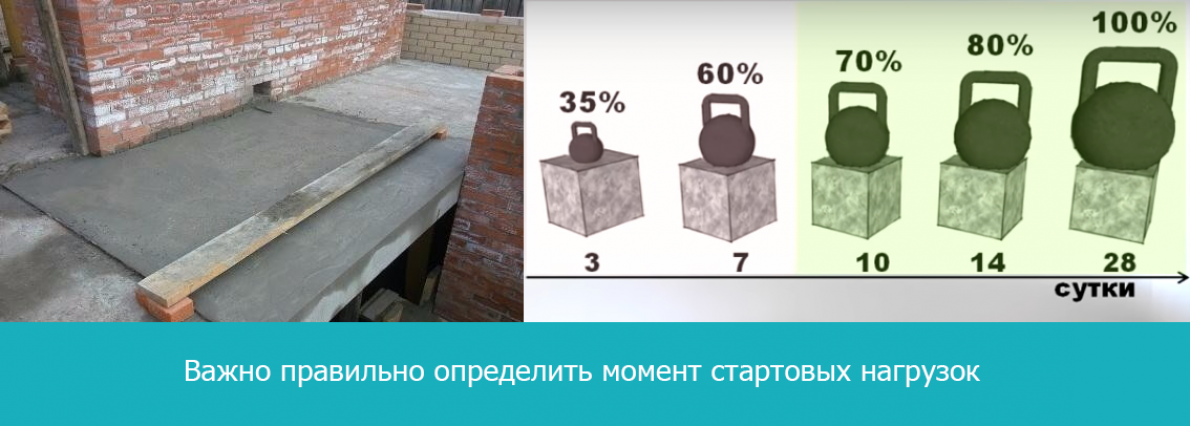

  1. 1-3 сутки — не больше 30% марочной прочности.
  2. 7-14 — 60-80%.
  3. 28 — 100%.

Если вы желаете сделать раствор для фундамента быстрозастывающим, в его состав нужно ввести особые добавки.

Трамбовка

Еще большое влияние на время высыхания бетона оказывает трамбовка. Чем качественнее проведена эта процедура, тем лучше будет реакция воды с вяжущими компонентами. При промышленном производстве бетонных растворов применяется вибрационное оборудование, но дома можно обойтись штыкованием.

Плотная стяжка плохо переносит резку и сверление после трамбовки, поэтому для проведения таких работ необходимо задействовать алмазные буры. Простой наконечник будет быстро выведен из строя.

Состав

Как долго может длиться процесс твердения бетона, зависит и от его состава. Так, если в нем присутствует большое количество пористых добавок, таких как шлак и керамзит, вода будет долго задерживаться в растворе. Если в смеси содержатся песок или гравий, жидкость быстрее выйдет наружу.

Для снижения интенсивности испарения влаги и повышения прочностных показателей состава его разбавляют дополнительными компонентами. Это может быть бетонит или мыльный состав. Введение подобных добавок повышает общую стоимость работ, но предотвращает проблему раннего пересыхания раствора.

Сколько застывает бетон в опалубке

04 мая 2021 г.

Любое строительство заканчивается вовремя только при условии предварительного составления хотя бы простейшего календарного плана. В нём указываются, прежде всего, даты начала работ того или иного вида, периоды, отведённые для их выполнения, и сроки завершения. Вроде, ничего сложного, но спланировать таким образом монолитное строительство получается только тогда, когда точно известно, сколько застывает бетон в опалубке под влиянием определённого набора факторов.

Что такое застывание бетона и сколько времени оно длится

Бетон принадлежит к категории стройматериалов, которые используются в жидком или полужидком виде, а функционируют — в твёрдом. Переход из одного состояния в другое как раз и есть тем застыванием, о котором сейчас идёт речь, а осуществляется оно в два этапа.

  1. Схватывание — первичное отвердевание. Длится в среднем от 1,5 до 2,5 часов. На протяжении этого промежутка времени раствор теряет текучесть, подвижность, пластичность. Под конец он приобретает относительную твёрдость, но внутренняя структура остаётся нестабильной и неготовой к нагрузкам.
  2. Высыхание — полная потеря влаги. За первые сутки бетонная смесь теряет до 30 % влаги, за 3 дня — до 50 %, за 7 дней — до 70 %. Полное высыхание наступает через 4 недели и приводит к набору расчётной, то есть предусмотренной маркой прочности.

Существует ещё один этап длительностью от 3 месяцев до 3 лет, на протяжении которого бетон продолжает крепчать, но при планировании монолитного строительства он не учитывается, поскольку никоим образом не влияет на сроки проведения работ. Последние можно возобновлять сразу после набора бетоном расчётной прочности, то есть через месяц после его заливки. Снимать опалубку во многих случаях разрешается и раньше, но период пребывания в ней смеси не должен быть менее 3–7 дней.

Стоит обратить внимание на то, что вышеуказанные сроки схватывания и высыхания — это усреднённые значения, полученные вследствие проведения наблюдений и испытаний в лабораторных условиях. Более точно определить, сколько времени застывает бетон в опалубке, можно только зная, влияния каких факторов и в какой степени предполагаются в конкретной ситуации.

Какие факторы и каким образом влияют на скорость затвердевания бетона

Затвердевание бетона, по сути, является результатом реакции между цементом и водой — гидратации. Её прохождение требует плюсовой температуры и высокой влажности окружающей среды, которые в идеале составляют +20…+30 °C и 80–100 % соответственно. Именно в таких условиях, созданных лабораторным путём, было определено, сколько сохнет бетон в опалубке (полученные данным образом сроки указывались выше). В действительности же температура и влажность постоянно меняются. Снижение первой замедляет высыхание бетонной смеси, достижение 0 °C — останавливает его. Жара, наоборот, ускоряет твердение, вот только при этом свойства материала ухудшаются.

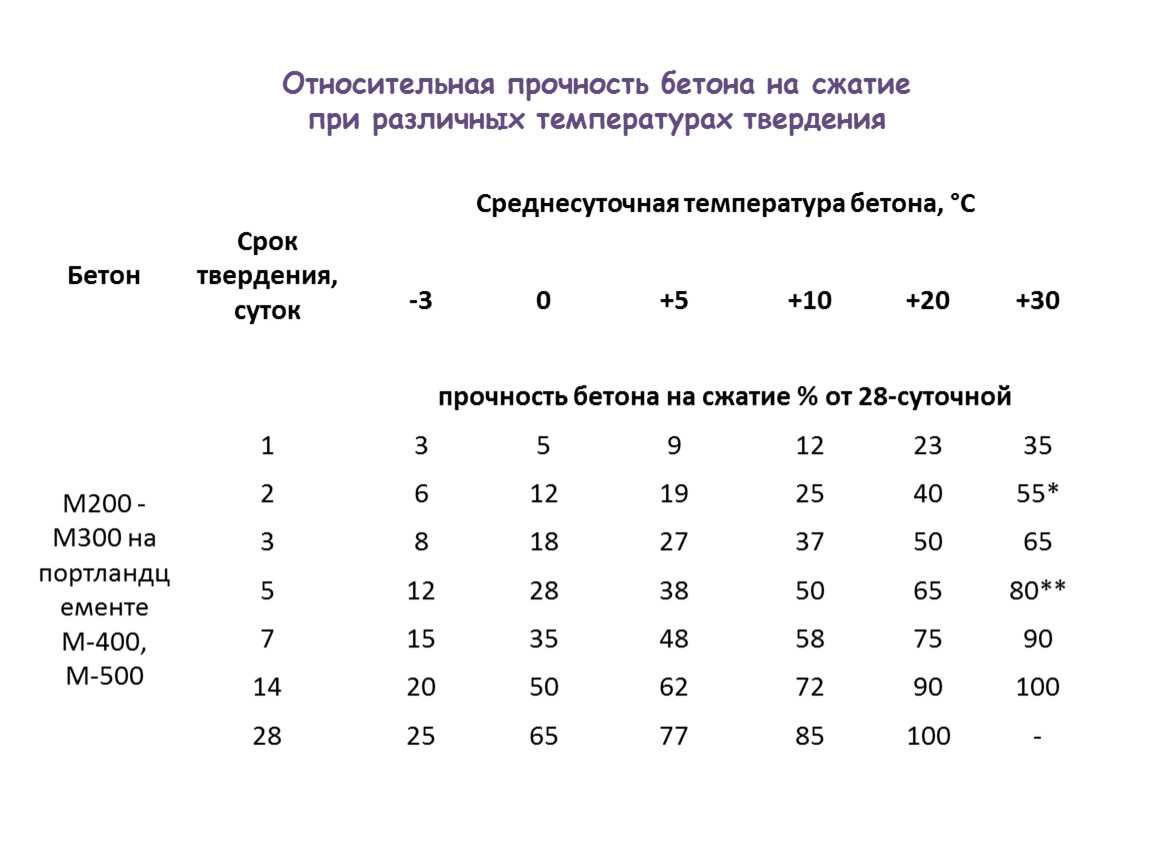

Температура и влажность — главные факторы, формирующие скорость застывания бетонного раствора, но есть и другие, влияния которых тоже играют важную роль. Среди них:

  • марка бетона. Бетон М 200, к примеру, схватывается на протяжении 2–2,5 часов и полностью затвердевает в течение 14–28 дней. Бетону М 400 для завершения этих процессов требуется всего 1–2 часа и 7–14 дней соответственно;
  • состав смеси. Присутствие в ней песка и/или гравия ускоряет испарение влаги, керамзита и/или шлака — замедляет. Подобным образом действуют и специальные добавки;
  • плотность материала. Уплотнённый путём вибропрессования или штыкования бетон высыхает дольше, залитый без последующей трамбовки — быстрее;
  • толщина слоя и ширина заливки. Большие параметры влияют замедляюще, меньшие — ускоряюще;
  • уход за бетоном. Укрывание гидроизолирующей плёнкой, смазывание битумной мастикой, регулярное опрыскивание водой продлевают время застывания, а организация подогрева — сокращает его;
  • величина периода нахождения бетона в опалубке. Большая позволяет последнему засыхать медленнее, меньшая — наоборот.

Знание перечисленных воздействий даёт возможность, во-первых, более точно определять, за сколько будет схватываться и затвердевать бетон в конкретной ситуации, а во-вторых, регулировать скорость названых процессов, если в этом возникает необходимость.

Как рассчитывается время застывания бетона в опалубке

Всё вышесказанное явно свидетельствует о том, что однозначных ответов на вопросы «Сколько застывает бетон М 300 в опалубке?», «Сколько сохнет фундамент в опалубке?» и другие подобные не существует. Вместе с тем эта же информация помогает делать относительно сроков более-менее точные выводы:

  1. Во второй половине весны и в первой половине осени можно ориентироваться на эталонные сроки, так как в эти периоды температура и влажность наружного воздуха в наибольшей степени соответствуют значениям, заданным в лабораторных условиях. В летний сезон надо придерживаться таких же сроков, но для обеспечения будущей конструкции требуемой прочностью стоит предусмотреть способы замедления процессов схватывания и высыхания бетона. При выполнении работ в холодное время года ориентировочные числа следует увеличивать в 2–3 раза.

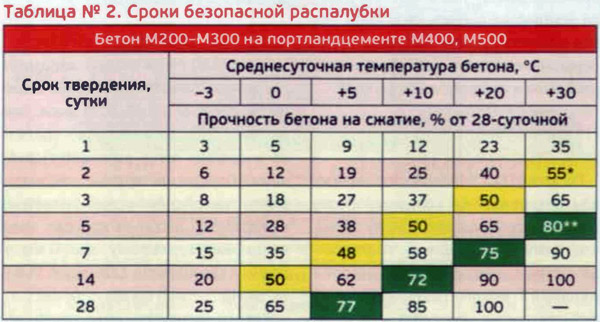

  2. Ленточный фундамент для лёгкого забора можно удерживать в опалубке всего 3–4 дня, а на выстойку в общем давать 7–10 дней. Фундамент такого же типа, но для частного дома приобретает прочность, позволяющую продолжать строительство, через 28 дней, а плитный — через 1,5–2 месяца. Работы по возведению дамб, мостов и других усиленных конструкций разрешается возобновлять не ранее, чем через 90 дней после заливки основания.
  3. Демонтаж опалубки фундамента не слишком крупного сооружения при температуре +25…+30 °C можно начинать через 3 дня после заливки, при +20 °C — через 4, при +15 °C — через 5, при +5…+10 °C — через 7–10, при +1 °C — через 15 дней. К дальнейшим работам в любом случае следует приступать только после набора конструкцией расчётной прочности.

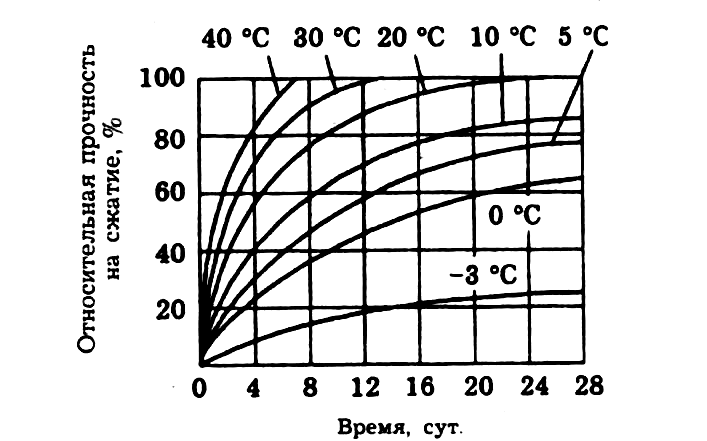

Таким образом, учитывая результаты лабораторных исследований, влияния факторов окружающей среды в реальных условиях и практические рекомендации, можно без особых трудностей не только примерно сориентироваться по срокам, но и с относительной точностью вычислить, сколько будет сохнуть бетон в опалубке при сооружении того или иного объекта. По истечении этого времени в обязательном порядке нужно с помощью молотка и зубила, дрели или специального прибора проверить, достигла ли прочность застывшей смеси как минимум 70 % от заявленной в марке. Если нет, то отсрочьте продолжение строительства и дождитесь появления требуемого показателя, поскольку именно от него зависит итоговое качество монолита. Всё в порядке? Спокойно возобновляйте работы!

Сколько времени сохнет бетон?

При планировании конкретного проекта вам может быть интересно, сколько времени ждать, прежде чем площадь будет готова к использованию. Независимо от того, заливаете ли вы новый внутренний дворик, заменяете рушащуюся подъездную дорожку или украшаете свой двор, важно понимать, сколько времени требуется для высыхания бетона. Если вы не будете ждать достаточно долго перед использованием, вы рискуете испортить заливку и вам придется переделывать весь проект. Чтобы избежать этой проблемы, лучше перестраховаться.

Как правило, бетон начинает сохнуть, как только сухая смесь смешивается с водой. Другими словами, действуйте быстро, чтобы залить и закончить бетон до того, как он затвердеет. Но то, что бетон твердый, не означает, что он готов к использованию. Часто это занимает больше времени, чем вы ожидаете. Чтобы спланировать свой проект, читайте дальше, чтобы узнать о многих факторах, которые могут повлиять на время высыхания бетона.

Погода

Время года и погодные условия во время заливки бетона могут ускорить или замедлить процесс высыхания. Сухая и жаркая погода ускоряет его высыхание, а холодная или влажная погода замедляет его. Из-за этого большинство специалистов рекомендуют поливать с ранней весны до осени, если только вы не живете в климате с умеренной погодой круглый год.

Если вам нужно более быстрое высыхание, может оказаться полезным поливать в жаркую погоду; однако это может добавить еще одну проблему. Высокая температура ускорит высыхание бетона, и у вас будет меньше времени на работу с ним. Но есть несколько вещей, которые дадут вам немного больше времени для заливки, распределения и отделки бетона:

  • Храните мешки с бетоном в самом прохладном месте, например, в тени или в гараже
  • Используйте холодную воду для смешивания с сухим цементом
  • Наливать в ранние утренние часы перед дневной жарой
  • Смочите землю, на которую заливаете бетон
  • Попросите дополнительных помощников, чтобы ускорить подготовку

В холодную погоду защитное покрытие заливки может поддерживать нужную температуру бетона и способствовать процессу отверждения. Изолирующие одеяла защищают помещение от переохлаждения с помощью самого бетона, так как он выделяет собственное тепло.

Содержание влаги

Количество воды, которую вы смешиваете с бетоном, также влияет на заливку. Чем влажнее смесь, тем дольше время высыхания. Вот почему важно получить правильное соотношение воды и бетонной смеси. Большинство пакетов предоставляют эту информацию, поэтому обязательно следуйте инструкциям, чтобы избежать слишком высокого содержания влаги. Однако, если вы добавите слишком много воды, вы всегда можете добавить больше сухой смеси — просто убедитесь, что вы делаете это до того, как начнете лить.

Излишняя влажность также может повлиять на отделку вашего бетона. Если вы заметили, что верхний слой отслаивается, вы, вероятно, добавили слишком много воды, и, возможно, вам придется оторвать его и начать все сначала (неинтересно).

Тип бетона

Тип используемой бетонной смеси также влияет на время высыхания. Есть несколько вариантов быстрого высыхания, которые позволяют ходить по бетону всего за три часа, но эти методы могут поставить под угрозу долговечность высокопрочного бетона. Одним из таких вариантов является добавление в смесь ускорителя, но опять же, это также может привести к тому, что готовому продукту не хватит долговечности и прочности. Как правило, лучше дать бетону полностью застыть перед использованием.

Время отверждения

Несмотря на то, что бетон может выглядеть сухим и готовым к использованию, важно учитывать время отверждения, особенно если ваша заливка будет подвергаться транспортному движению. Отверждение позволяет кристаллам расти в бетоне посредством химической реакции с водой, известной как гидратация. Если вы едете по бетонной плите до того, как она затвердеет, вы рискуете растрескаться или раскрошиться, что сократит срок службы.

Что такое типичная временная шкала?

Обычно бетон готов для пешеходного движения через 24-48 часов. Он считается частично вылеченным через семь дней, что позволяет использовать большинство транспортных средств, если они не слишком велики. Тем не менее, он не полностью затвердевает до 28 дней, когда бетон достигает своей полной эффективной прочности, поэтому до этого времени не используйте тяжелое оборудование и большие транспортные средства на плите.

Ожидание высыхания бетона может показаться рутиной, особенно если он выглядит сухим и готовым к работе. Тем не менее, вы получите более качественные и долговечные результаты, если избежите соблазна поторопиться до того, как бетон полностью затвердеет. Вы будете рады, что дождались, когда сможете наслаждаться своим конкретным проектом долгие годы.

Что нужно и что нельзя делать при отверждении бетона

Фото: istockphoto.com

Вы можете по праву считать бетон одним из самых прочных и привлекательных строительных материалов, но знаете ли вы, что все, что вы делаете, после заливки так же сильно влияет на его прочность, как и процесс смешивания? Фактически, химическая реакция между цементом и водой, которая связывает песок и гравий вместе для получения бетона, занимает почти 28 дней. Во время этого процесса, известного как гидратация, необходимо сохранить влагу в бетоне. В противном случае слишком быстрое испарение воды с поверхности, что может легко произойти на открытом воздухе и под прямыми солнечными лучами, ослабит готовое изделие из-за напряжений и растрескивания.

Контроль влажности и температуры нового бетона в течение первых нескольких дней отверждения имеет первостепенное значение. Уделяя особое внимание бетонной смеси в этот период, а не уходя сразу после заливки, вы можете повысить структурную целостность бетона и сделать его более устойчивым к растрескиванию в будущем. Для достижения наилучших результатов ознакомьтесь с нашим списком лучших (и худших) методов отверждения бетона, прежде чем приступить к следующему проекту.

Сбрызгивайте новый бетон водой.

Один из наиболее распространенных методов отверждения бетона — частое промывание его водой из шланга — от пяти до 10 раз в день или так часто, как только возможно — в течение первых семи дней. Известный как «влажное отверждение», он позволяет влаге из бетона медленно испаряться. Бетон, затвердевший во влажном состоянии, может быть на 50 процентов прочнее, чем бетон, затвердевший без увлажнения! Однако распыление , а не , рекомендуется для заливки бетона в холодную погоду; для заливки в холодную погоду см. «Не позволяйте бетону стать слишком холодным» ниже.

НЕОБХОДИМО покрыть новый бетон.

Если у вас нет времени повторно осматривать бетон из шланга столько раз, сколько необходимо для истинного влажного отверждения, другой вариант — использовать покрытие, которое может задерживать и замедлять испарение влаги из смеси. Для этой задачи подойдет либо полиэтиленовая пленка толщиной не менее 4 мм, либо бетонное изоляционное покрытие — и то, и другое можно приобрести в магазинах «Сделай сам». Тщательно смочите бетон, а затем покройте его пленкой по вашему выбору, используя кирпичи, камни или другие тяжелые предметы, чтобы удержать его на месте. Ежедневно снимайте защитное покрытие или одеяло, снова увлажняйте бетон, снова накрывайте его и повторяйте в течение семи дней. Этот метод также можно использовать для вертикальных бетонных колонн и стен, смочив их и обернув одеялом или пластиковой пленкой.

Бетонные плиты, отвержденные в пруду.

Отверждение в пруду — еще один отличный способ отверждения бетона, и процесс таков, как кажется: вы формируете временные бермы вокруг новой бетонной плиты, а затем заливаете область внутри них одним футом воды. Три дня отверждения в пруду делают работу семи  дней отверждения во влажном состоянии, и без ежедневного внимания — просто следите за тем, чтобы уровень воды оставался выше бетонной плиты. Если он упадет, вам нужно будет немного пополнить. Однако этот метод подходит не всем, потому что для формирования берм вокруг большой бетонной плиты требуется довольно много почвы. Крупные строители могут использовать этот метод для ускорения процесса строительства при заливке фундаментных плит, например, чтобы приступить к каркасу конструкции.

ОБЛЕГЧИТЕ процесс, нанеся отвердитель.

Если другие методы невозможны, есть более простое решение: отвердители. Их можно приобрести в магазинах «Сделай сам» и у компаний, производящих товарный бетон. Они содержат растворимые эмульсии, образующие защитную пленку при распылении непосредственно на поверхность только что залитых бетонных плит или стен. В конечном счете, пленка обеспечивает барьер или пленку, предотвращающую испарение воды, позволяя ей отвердевать с постоянной скоростью. Некоторые отвердители предназначены для полного распада через пару недель, в то время как другие должны быть удалены скребком после завершения процесса отверждения. Третьи, такие как Quikrete Acrylic Concrete Cure & Seal, проникают в поверхность бетона, становясь постоянным герметиком, который делает бетон водонепроницаемым, чтобы он выглядел свежезалитым. Прежде чем выбрать отвердитель, внимательно прочитайте этикетки производителя, чтобы убедиться, что он соответствует вашим конкретным потребностям.

НЕ пропускайте контрольные швы в бетонных плитах.

Целью всех работ по укладке бетона является получение высококачественного продукта, устойчивого к растрескиванию. В то время как отверждение бетона имеет большое значение для укрепления готового объекта, многие бетонные плиты все равно треснут, несмотря на все меры предосторожности, из-за усадки бетона по мере расходования воды в процессе гидратации, а также из-за колебаний температуры. Чтобы сохранить красоту плиты перед лицом этих проблем, самодельщики могут разместить контрольные швы в заранее определенных местах, чтобы направить неизбежные трещины. Эти швы должны быть вырезаны на четверть глубины бетонной плиты в самом начале процесса отверждения, в течение 24 часов после первоначальной заливки. Используя металлический инструмент для расшивки швов, контрольные швы можно легко и плавно врезать в бетонную поверхность на соответствующих расстояниях в плите.

Определите максимальное расстояние между швами (в футах), умножив планируемую толщину бетона (в дюймах) на 2,5. Например, если вы создаете тротуар глубиной 4 дюйма, вы должны умножить 4 на 2,5, чтобы получить расстояние между стыками в 10 футов. Не стесняйтесь размещать их ближе друг к другу для дополнительной защиты от трещин. На более крупной квадратной плите, например, во внутреннем дворике, вам следует подумать о том, чтобы разбить бетон с помощью перпендикулярных швов — как вниз, так и поперек. Затем, если ваш внутренний дворик, подъездная дорожка или тротуар треснут, это, скорее всего, произойдет вдоль предварительно вырезанного стыка и, следовательно, может остаться практически незамеченным.

Фото: doitbest.com

НЕ допускайте переохлаждения нового бетона.

Лучшее время для заливки бетона — когда ожидается, что температура будет оставаться выше 50 градусов в течение пяти-семи дней, но планы могут пойти наперекосяк из-за прихода неожиданного холодного фронта. Когда это происходит, важность смещается с поддержания бетона влажным на поддержание его достаточно теплым, чтобы не прерывался процесс химического отверждения. Химическая реакция бетона замедляется при 50 градусах по Фаренгейту и полностью останавливается при 45 градусах по Фаренгейту, а это означает, что он впадает в спячку и не набирает прочности. Если вы рассчитываете залить бетон и использовать его через пару дней, вы не можете. Когда температура падает, новый бетон следует укрыть бетонными изоляционными покрывалами (или, в крайнем случае, старыми бытовыми покрывалами!). Защитите новый бетон от холода в течение первых двух-трех дней — до недели, если очень холодно, — после чего он должен быть достаточно прочным, чтобы выдерживать его без риска повреждения.

НЕ окрашивайте бетон в течение первого месяца.

На любую краску или морилку, нанесенную на молодой бетон, пока он еще затвердевает, может негативно повлиять остаточная влажность или изменение химического состава бетона. Чтобы израсходовать всю воду в процессе гидратации, требуется около месяца. Слишком рано наносите краску кистью, пока влага все еще поднимается на поверхность, и она может оказывать давление под твердым барьером краски, заставляя ее отслаиваться или разрушать связь. По этой причине краска также может не прилипать, а также могут быть затронуты окончательный цвет и внешний вид окрашенного бетона. Чтобы добиться наилучших результатов, подождите, пока истечет 28-дневный период, прежде чем наносить краску или морилку, а затем следуйте основным советам, изложенным в этом видео от специалистов по бетону из Quikrete.

НЕ подвергайте новый бетон чрезмерному весу.

Несмотря на то, что бетон затвердевает вскоре после заливки, в течение первых четырех недель он все еще подвержен повреждениям от веса. Подождите не менее 24 часов, прежде чем разрешать пешеходное движение, включая домашних животных, по только что залитому тротуару или плите, и не водите транспортное средство по новой подъездной дорожке в течение как минимум 10 дней. После этого по бетону можно ездить на обычных легковых автомобилях; тяжелые пикапы или внедорожники могут выкатиться на подъездную дорожку, как только бетон достигнет полной прочности, примерно через 28 дней.
